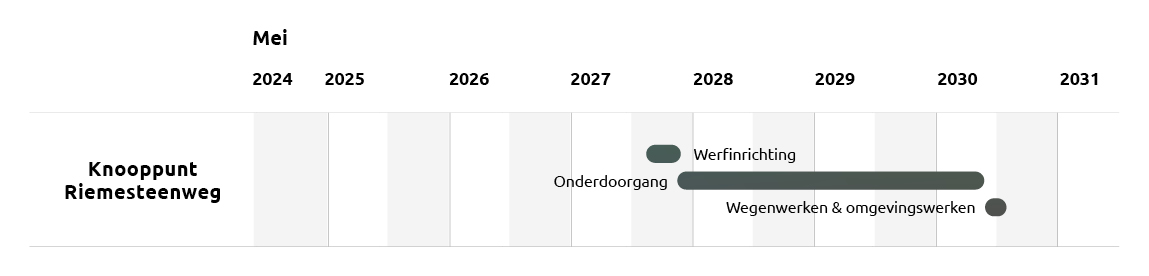

Voorbereidende werken vanaf augustus 2027
Voor de echte bouwwerken starten, wordt vanaf augustus 2027 het terrein klaargemaakt. Zo verdwijnen bermen en wordt een gracht aan de oostkant van de R4 verlegd. Een waterloop wordt deels ondergronds gebracht. Er komen ook tijdelijke geluidsschermen én een tijdelijke weg aan de oostzijde van de R4 en de Riemesteenweg, zodat het verkeer tijdens de werken goed blijft doorstromen.
Fase 1: november 2027 – april 2030
In deze fase wordt de Riemesteenweg tijdelijk verlegd om plaats te maken voor grote werfactiviteiten. Er komen twee nieuwe onderdoorgangen: één voor auto’s en één voor fietsers. Om die te kunnen bouwen, moet eerst de huidige rijweg opgebroken worden en worden sleuven gegraven, met stevige beveiliging en bemaling. Ook de nodige waterleidingen worden in deze fase aangelegd. In een later stadium worden beide onderdoorgangen verder afgewerkt, pompen geplaatst en de nieuwe fietspaden en wegen aangelegd. Eens klaar, wordt het verkeer definitief omgezet naar de vernieuwde Riemesteenweg en gaat ook de fietsonderdoorgang open (timing: januari 2030).
Fase 2: april 2030 – augustus 2030
Eens het verkeer door de nieuwe onderdoorgang rijdt, begint de afwerking van de omgeving. Fietsverbindingen worden aangesloten op de fietssnelweg, waterlopen worden aangepast en tijdelijke werkinfrastructuur wordt weggehaald. Ook de aansluitingen met de Pastorijstraat en de Riemesteenweg worden netjes afgewerkt.
Op de afbeelding zie je de situatie waar we naartoe werken
