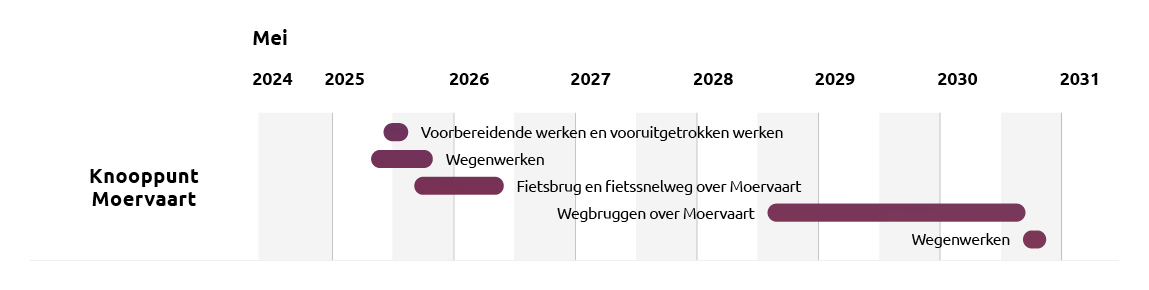

Fase 0: mei 2025 – augustus 2025
In mei 2025 gaan we van start met de grond- en wegeniswerken voor het nieuwe tracé van de Moervaartkaai. We richten ook de voorbouwlocatie voor de fietsbrug in.
Fase 1: augustus 2025 – juni 2026
De werken aan de Moertvaartkaai worden uitgevoerd in drie opeenvolgende fasen. In fase 1a (augustus tot en met oktober 2025) starten de wegeniswerken aan de zuidzijde, samen met civiele werken aan de noordzijde. Dit omvat onder andere de aanleg van een grondkerende constructie, grond- en wegeniswerken voor de nieuwe op- en afrit Zuid, de heraanleg van de Sprendonkstraat en de bouw van een pijler en landhoofd aan de noordzijde. In fase 1b (oktober 2025 tot februari 2026) worden de pijlers en het landhoofd aan de zuidzijde gerealiseerd en wordt de fietsbrug gemonteerd. Tijdens die plaatsing zal het waterverkeer korte tijd onderbroken worden.Tot slot volgen in fase 1c (februari tot juni 2026) de wegeniswerken voor de fietssnelweg en de omgevingsaanleg. In deze fase wordt ook de fietsbrug opengesteld voor gebruik.
Fase 2: september 2028 – september 2029
Tijdens deze fase wordt het oostelijke deel van de Moervaartbrug (KOI01) vernieuwd. Na voorbereidende werken en het omzetten van het verkeer, wordt het bestaande brugdeel gesloopt. Vervolgens worden nieuwe pijlers en landhoofden gebouwd en het nieuwe brugdek aan de oostzijde gerealiseerd. De fase wordt afgerond met wegeniswerken.
Fase 3: oktober 2029 – september 2030
In deze fase verschuift de focus naar het westelijke brugdeel van KOI01. Net als aan de oostzijde omvat dit de sloop van het bestaande brugdeel, de aanleg van nieuwe pijlers en landhoofden, de realisatie van het nieuwe brugdek en aansluitende wegeniswerken. Ook hier gaan de werkzaamheden gepaard met verkeersomleidingen.
Fase 4: september 2030 – oktober 2030
Gedurende deze maand worden aanpassingen uitgevoerd aan de in- en uitvoegstroken op de oostelijke brug (SOIZ), in het kader van de finale verkeersafwikkeling. Het betreft vooral wegeniswerken.
Fase 5: oktober 2030 – november 2030
In deze laatste fase worden de omgevingswerken aan de middenberm van de oostelijke brug (SOIG en SOIZ) uitgevoerd, waaronder de aanpassing van de jersey-elementen. Hiermee wordt het project bouwkundig afgerond.
