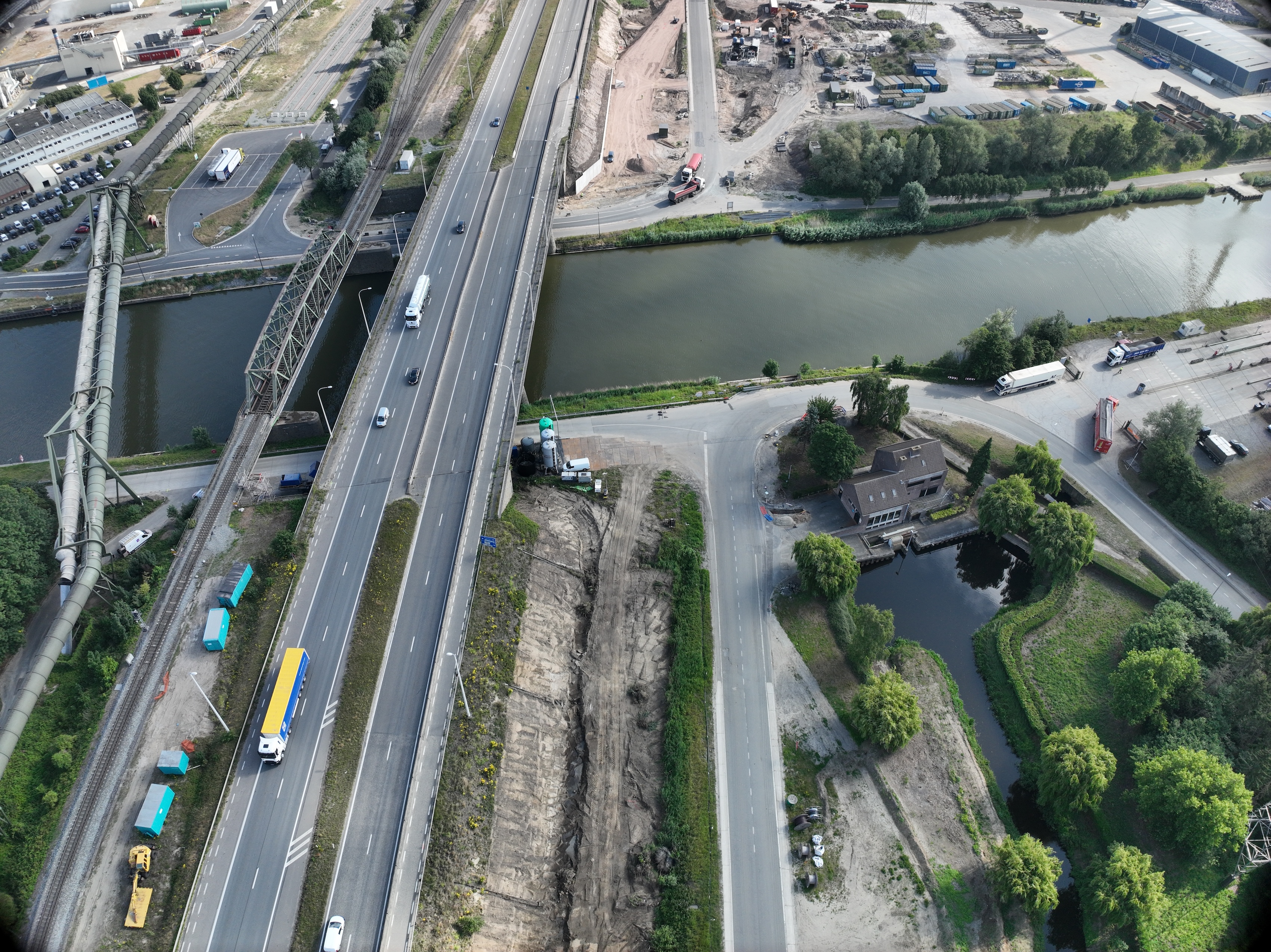

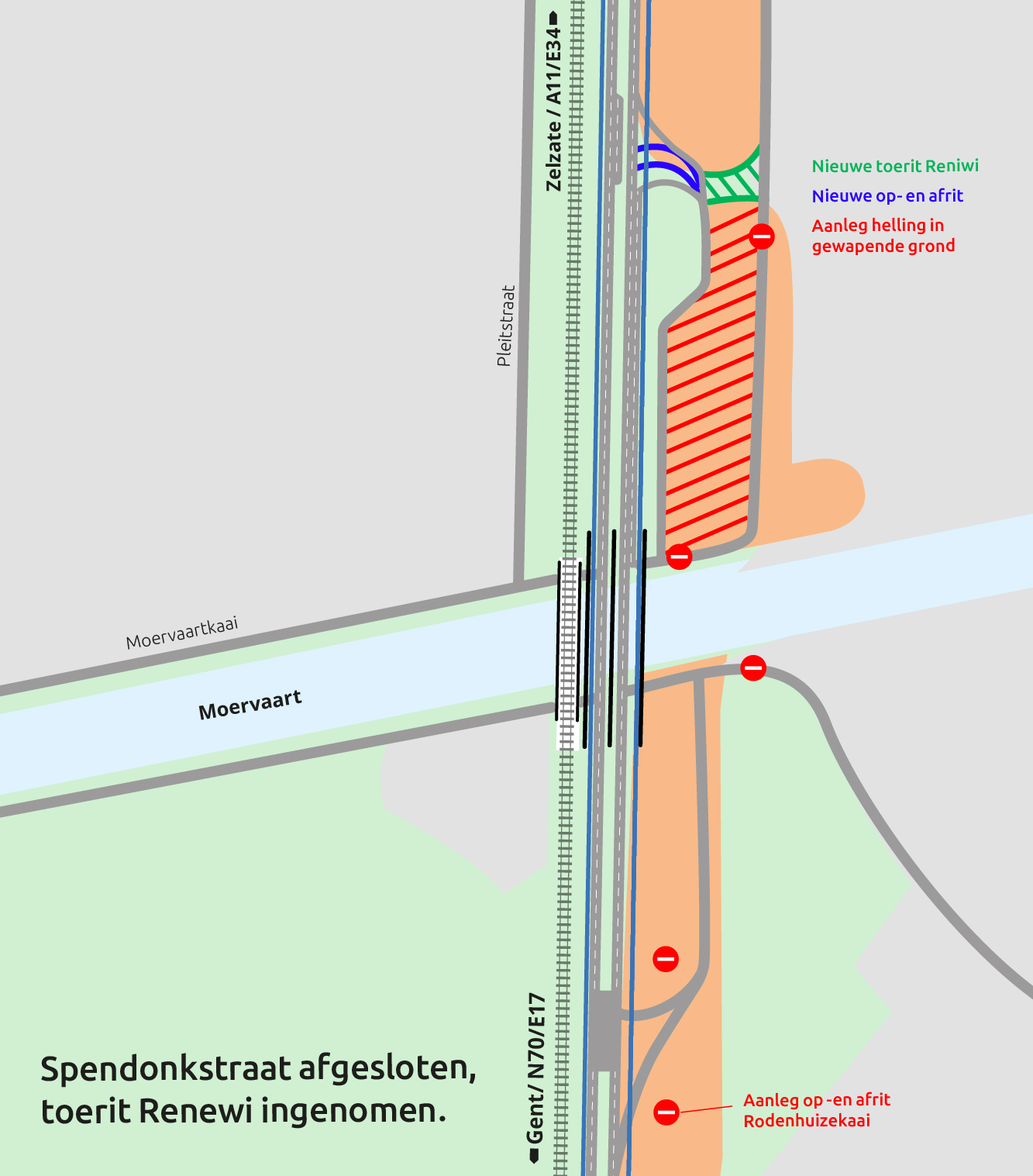

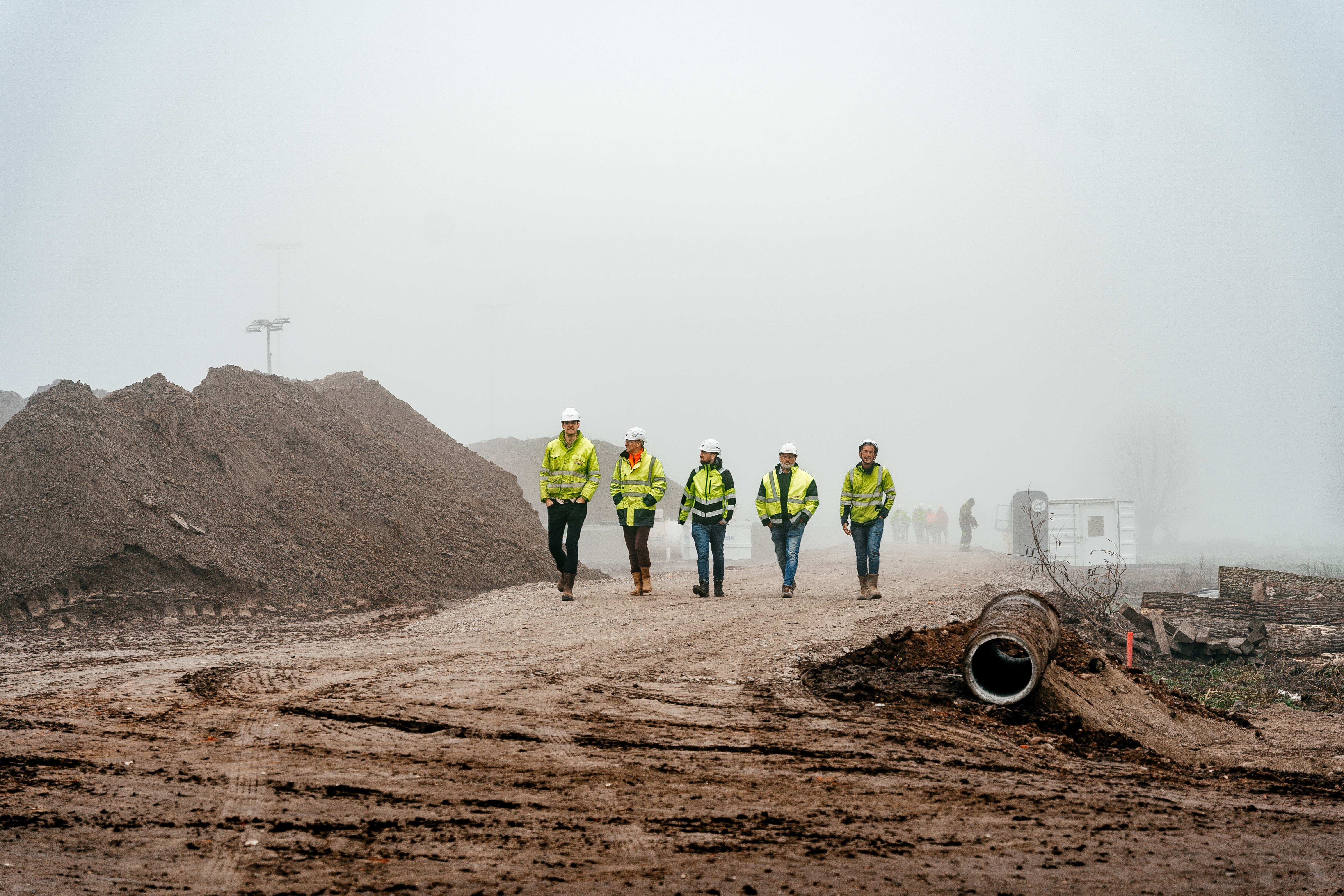

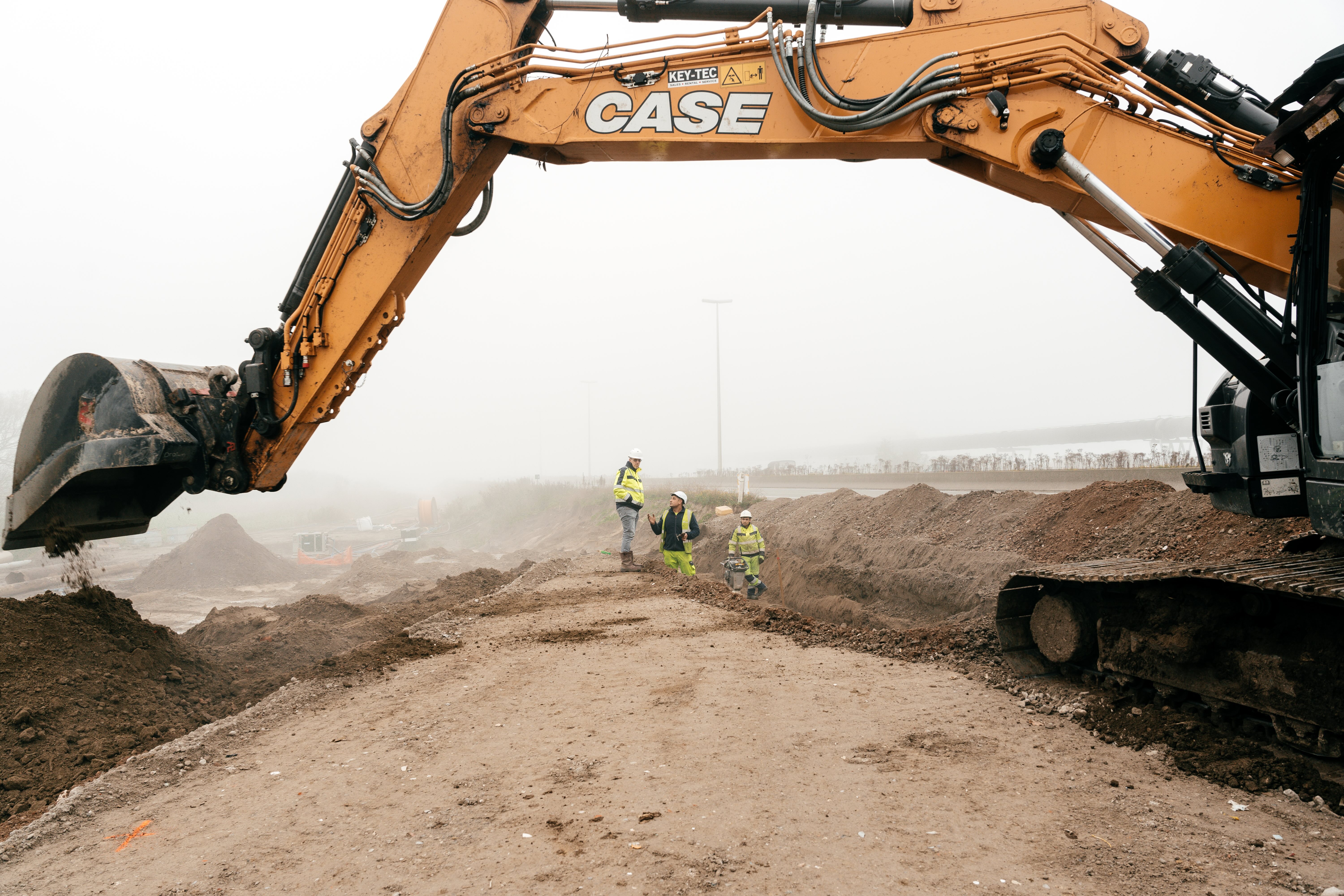

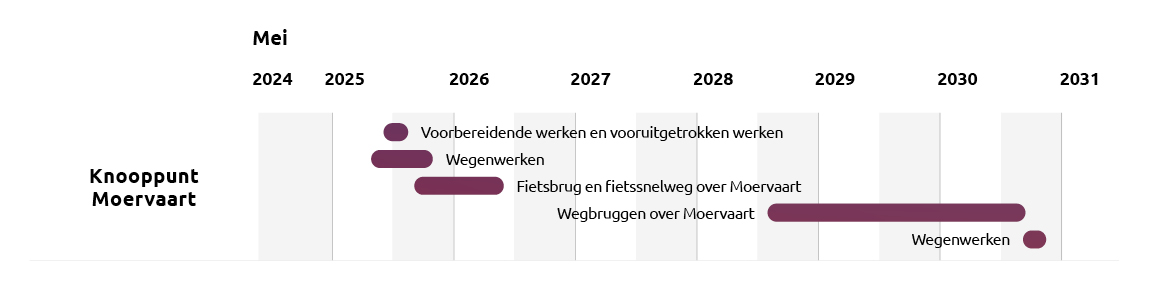

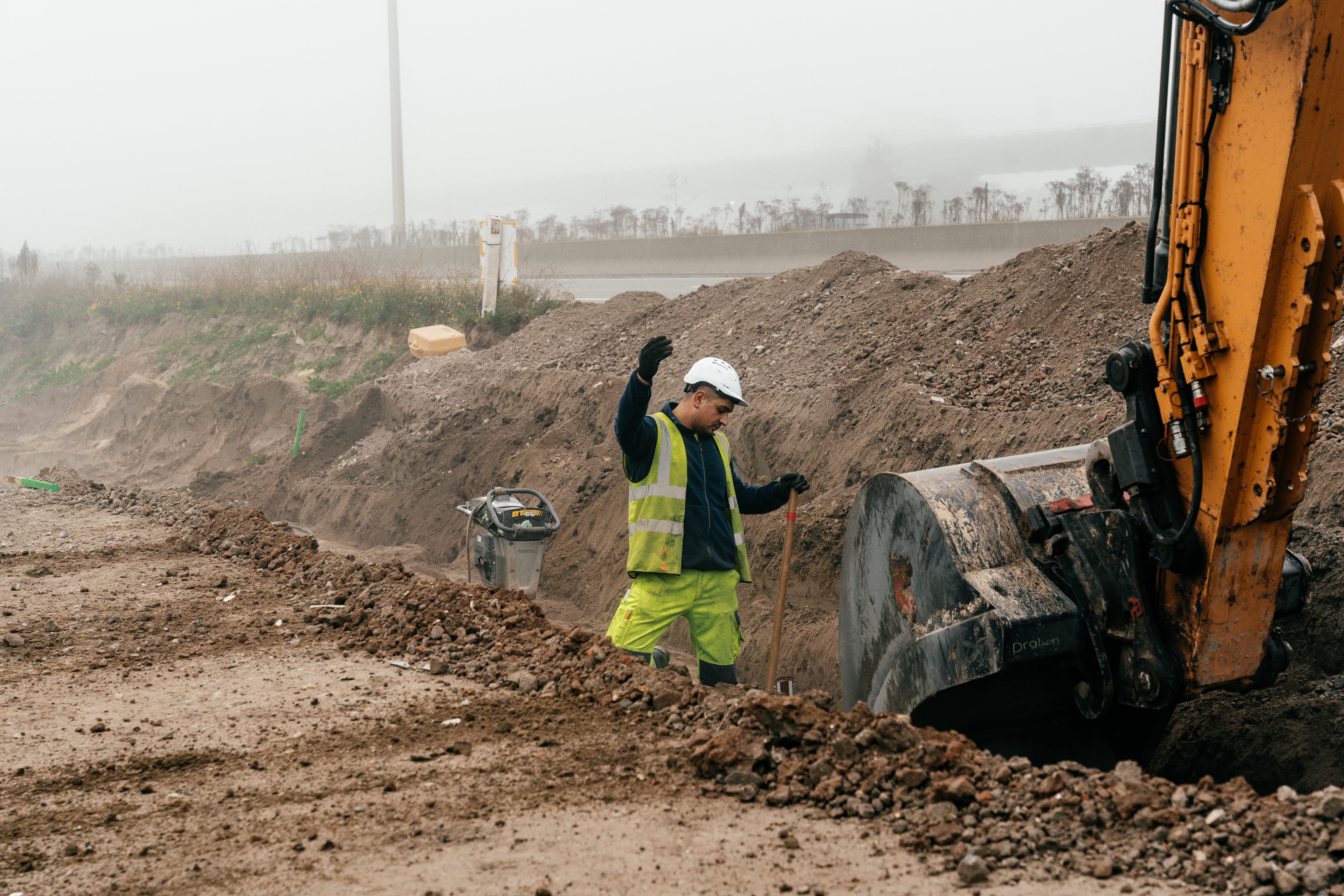

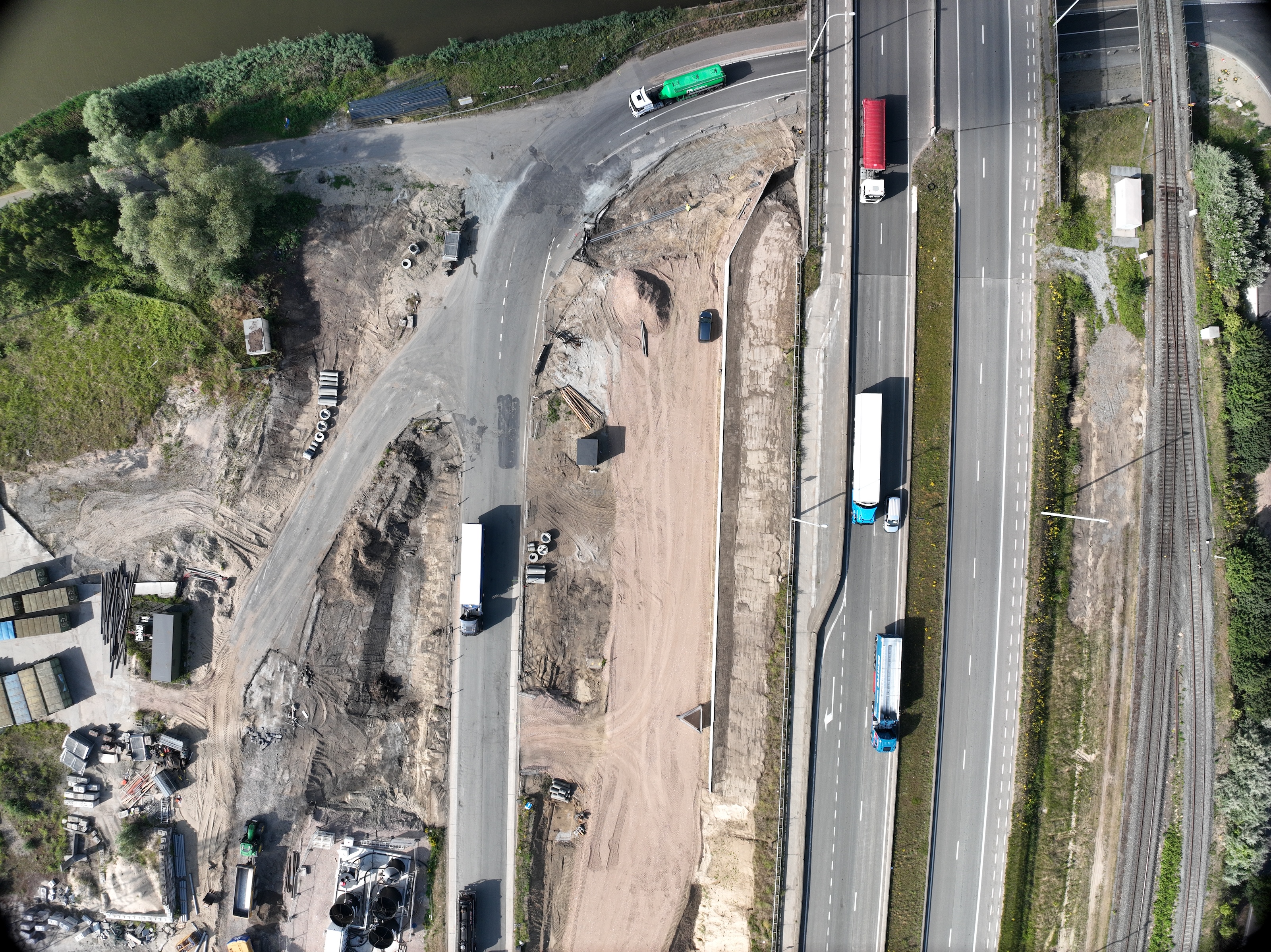

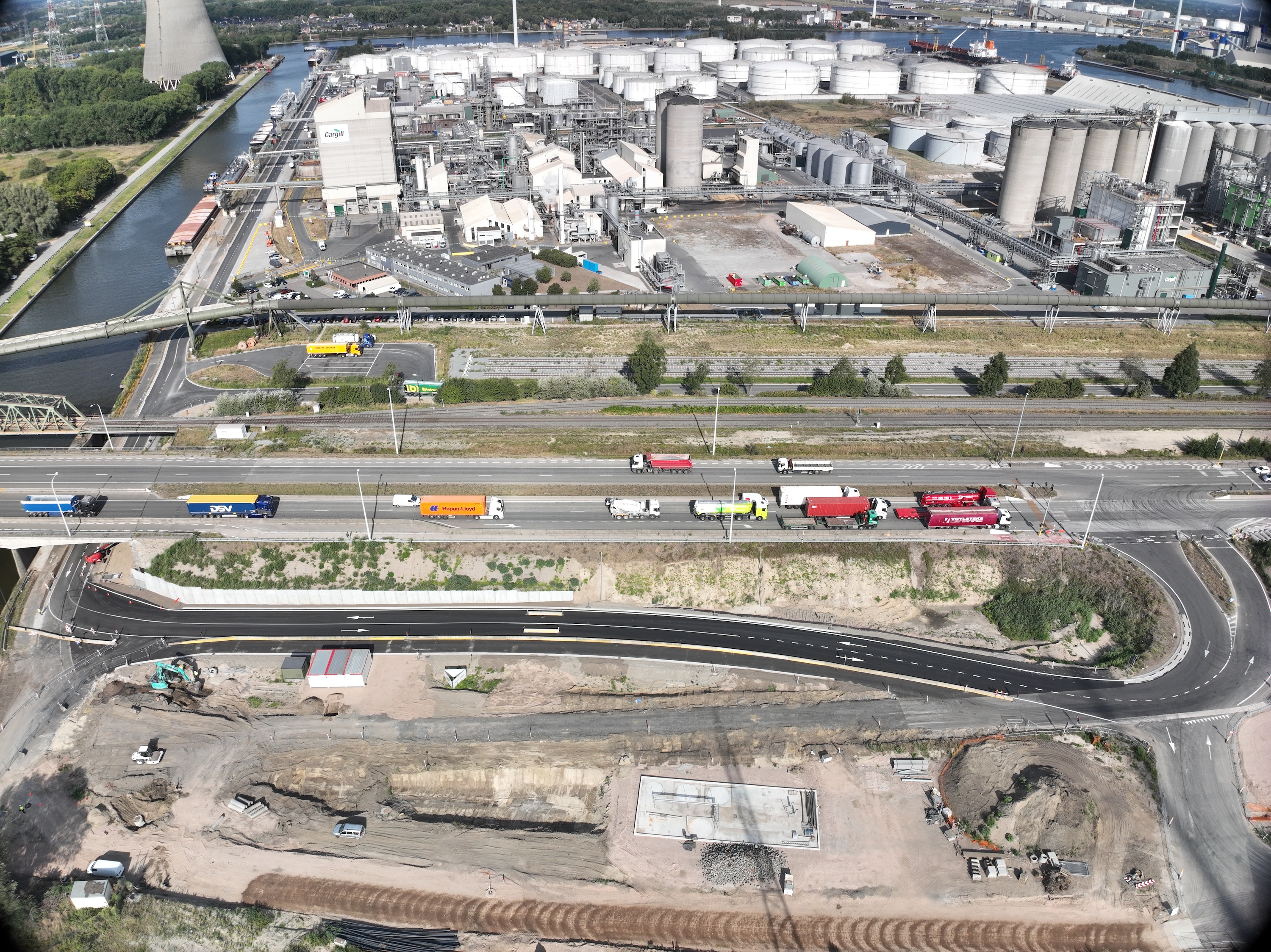

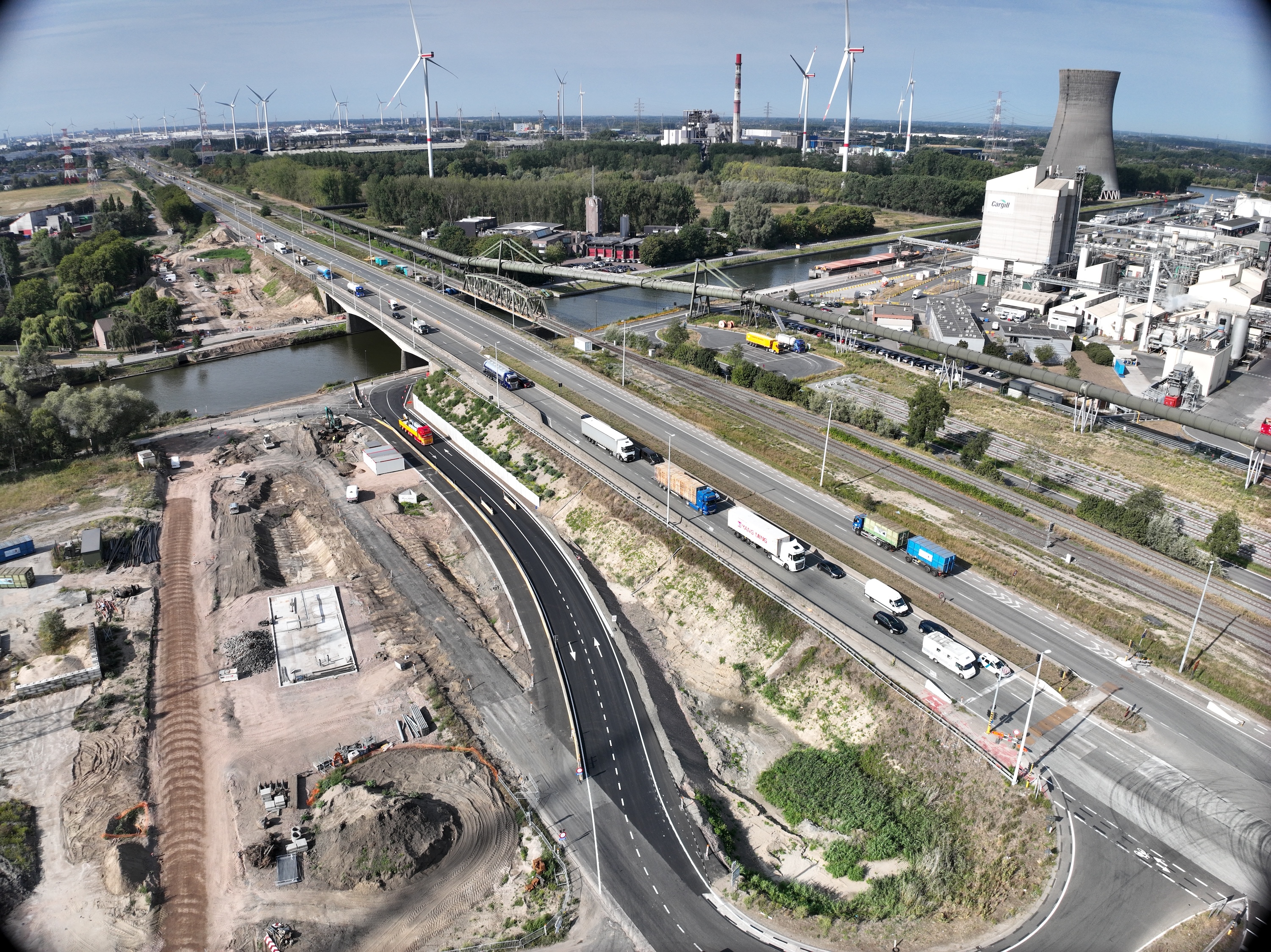

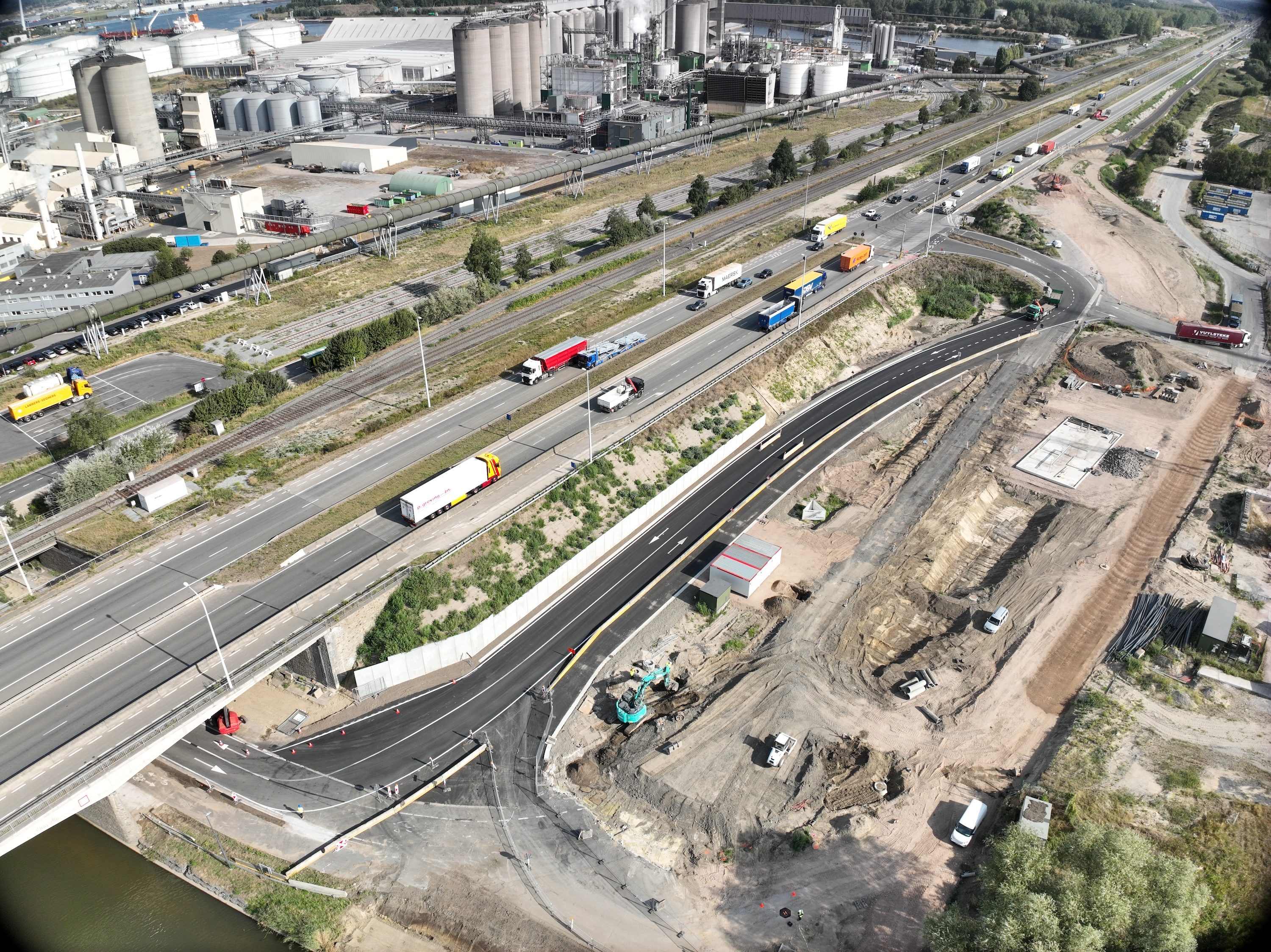

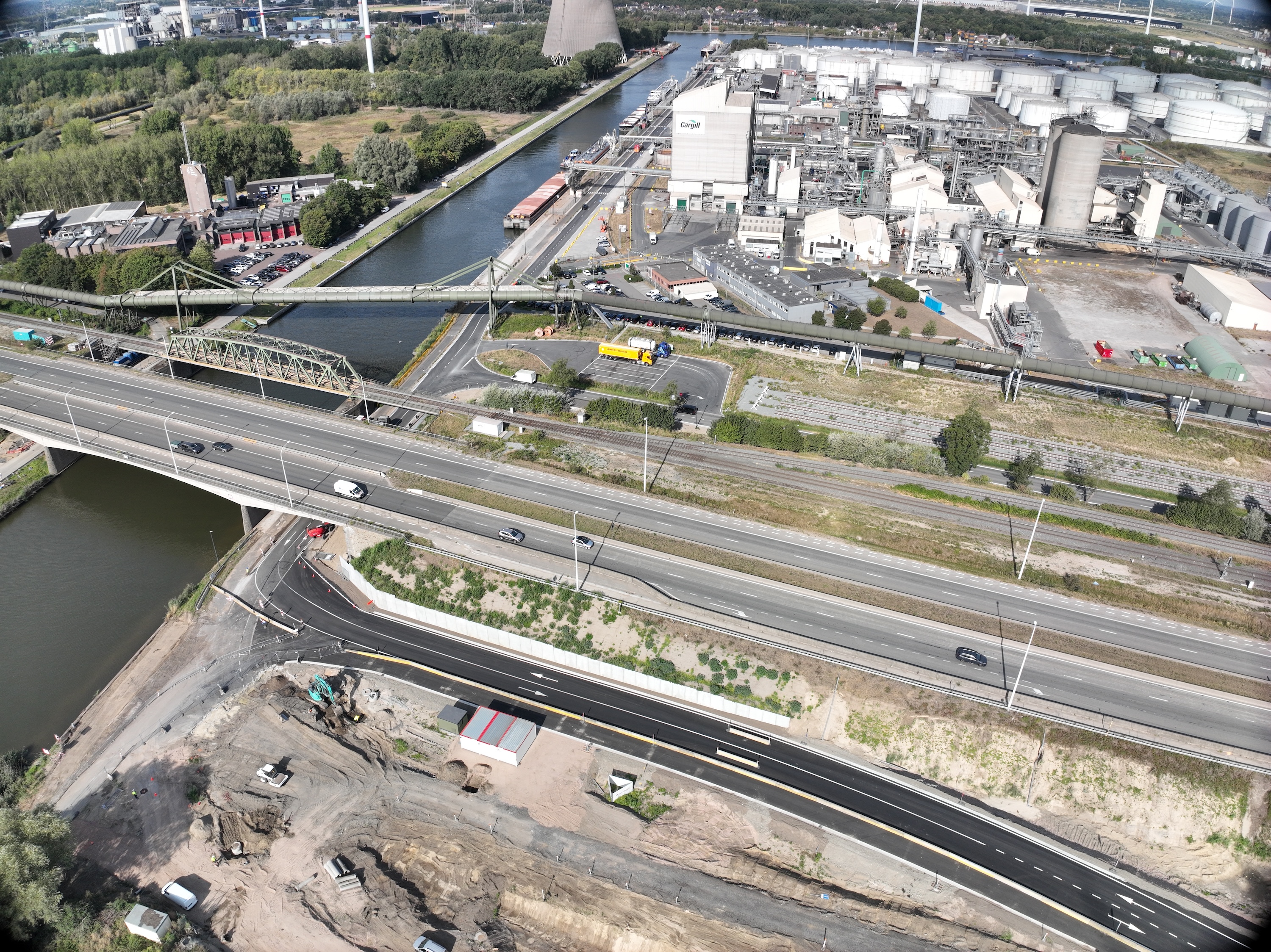

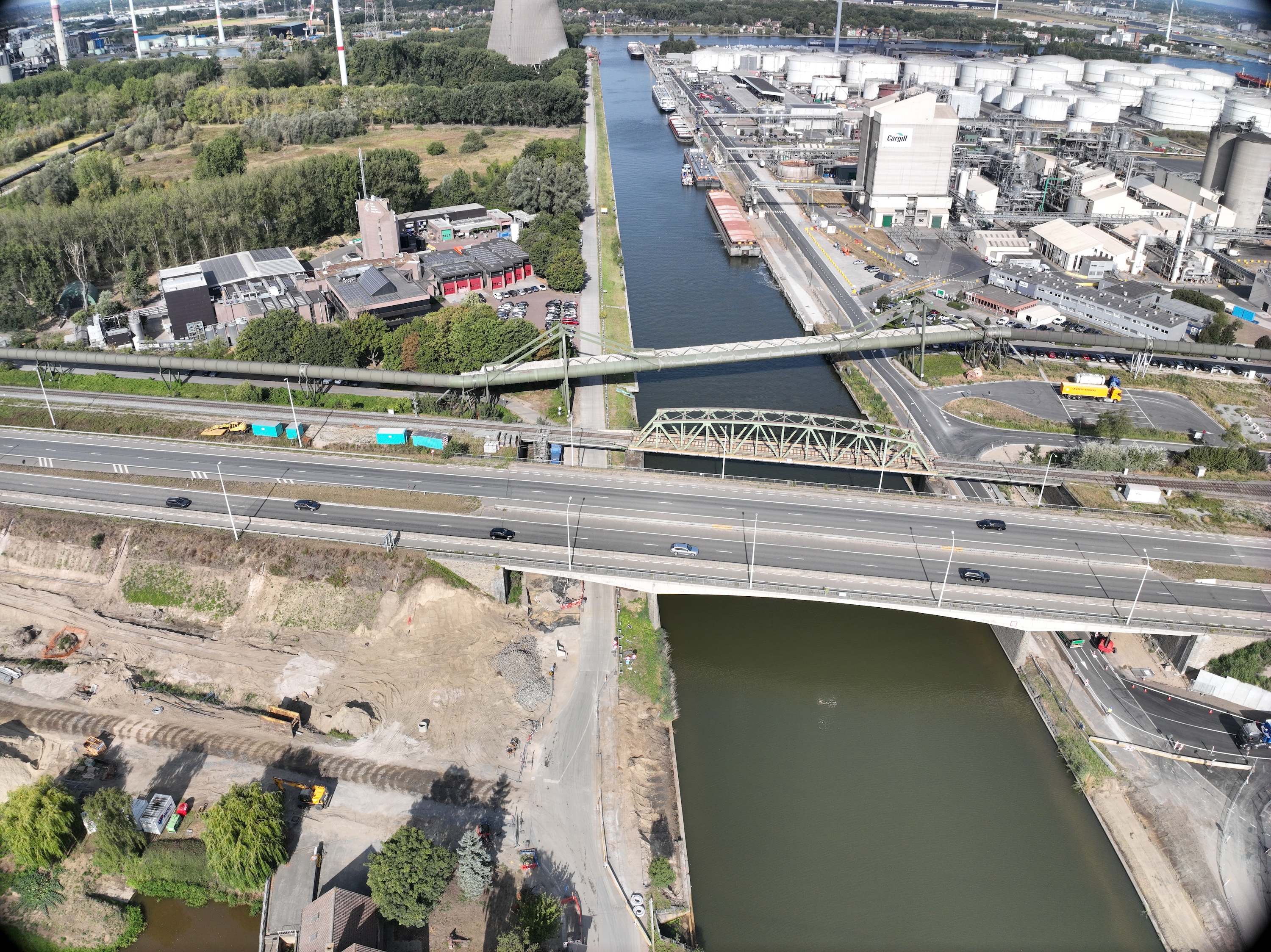

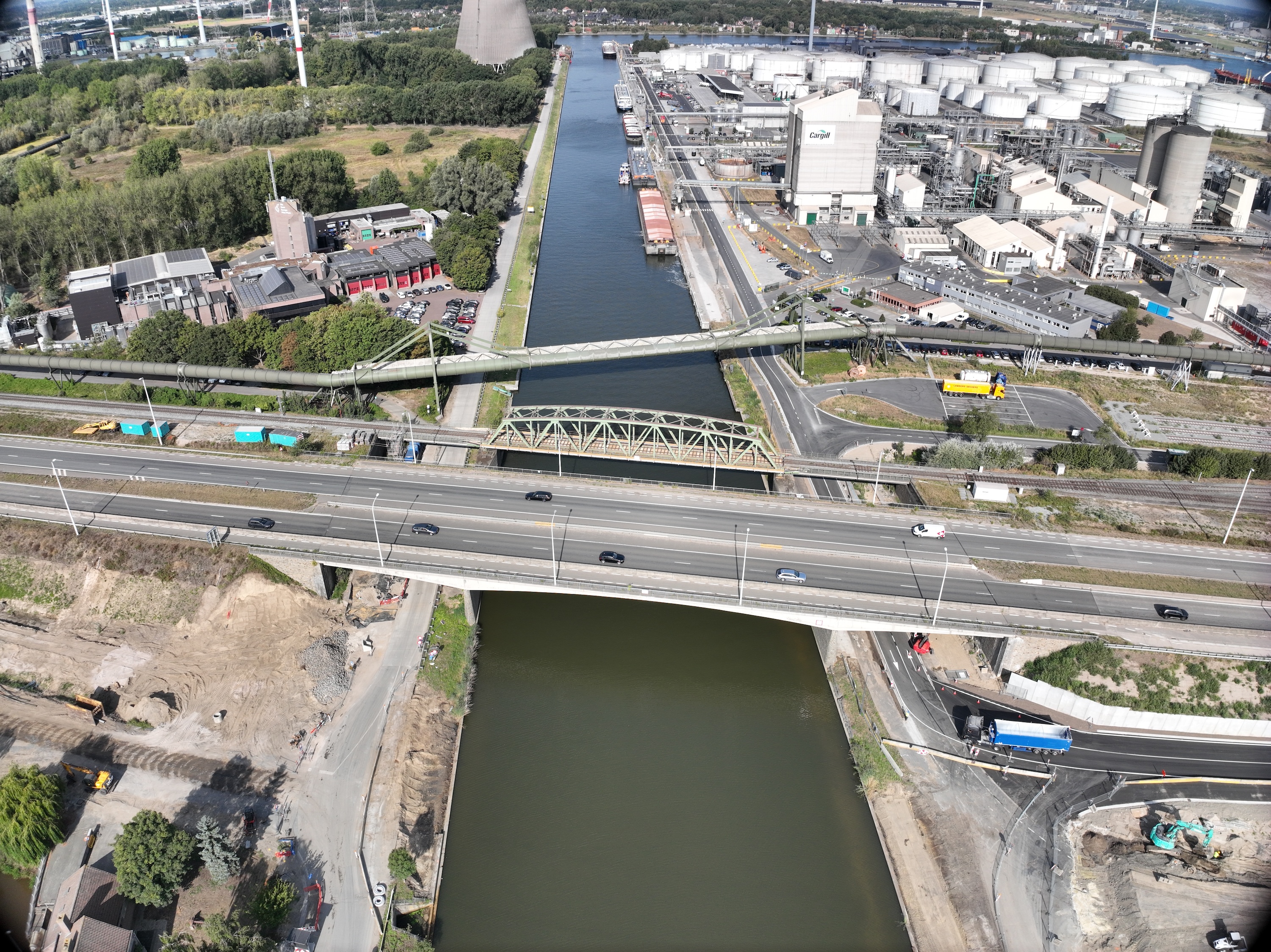

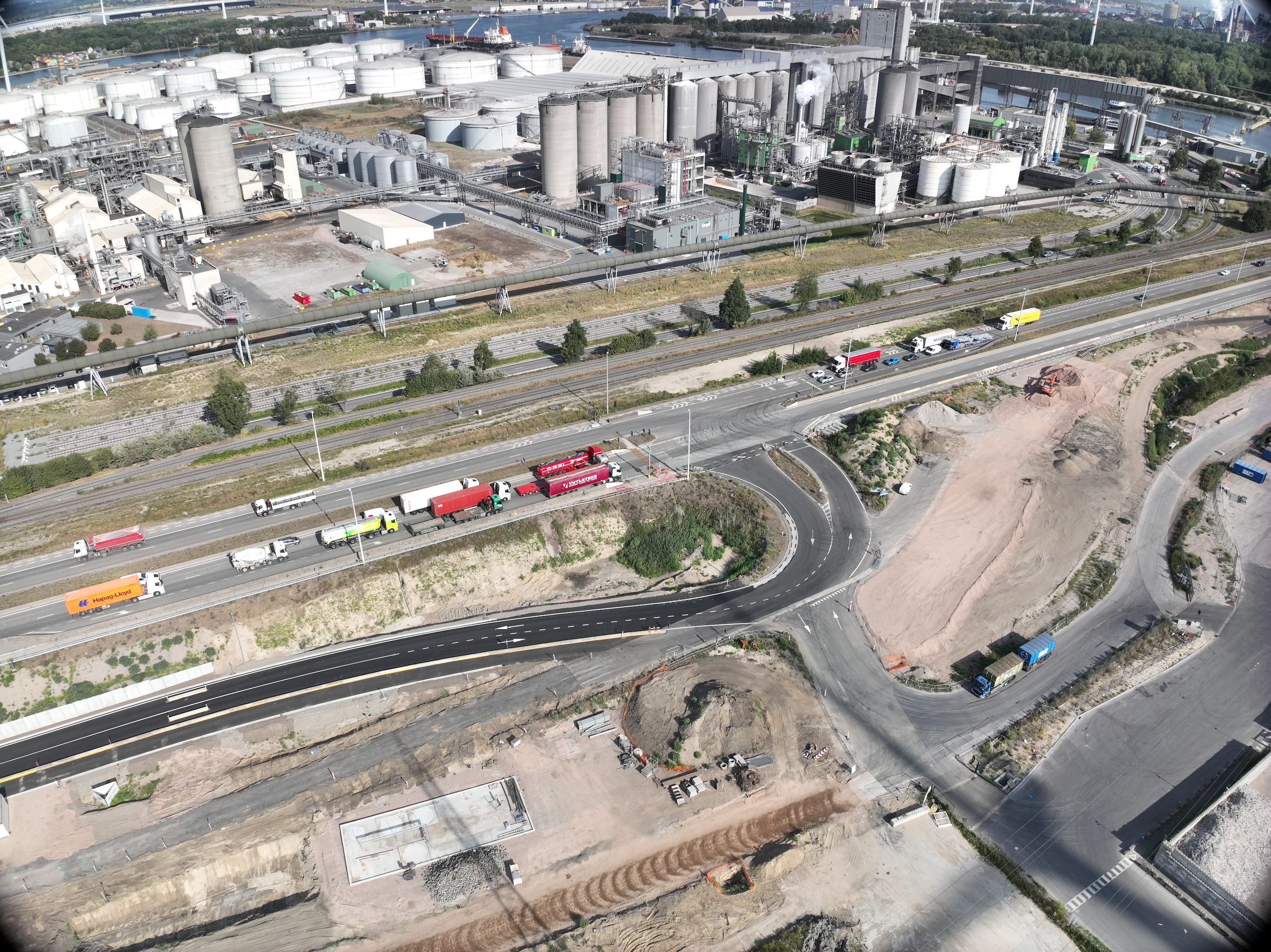

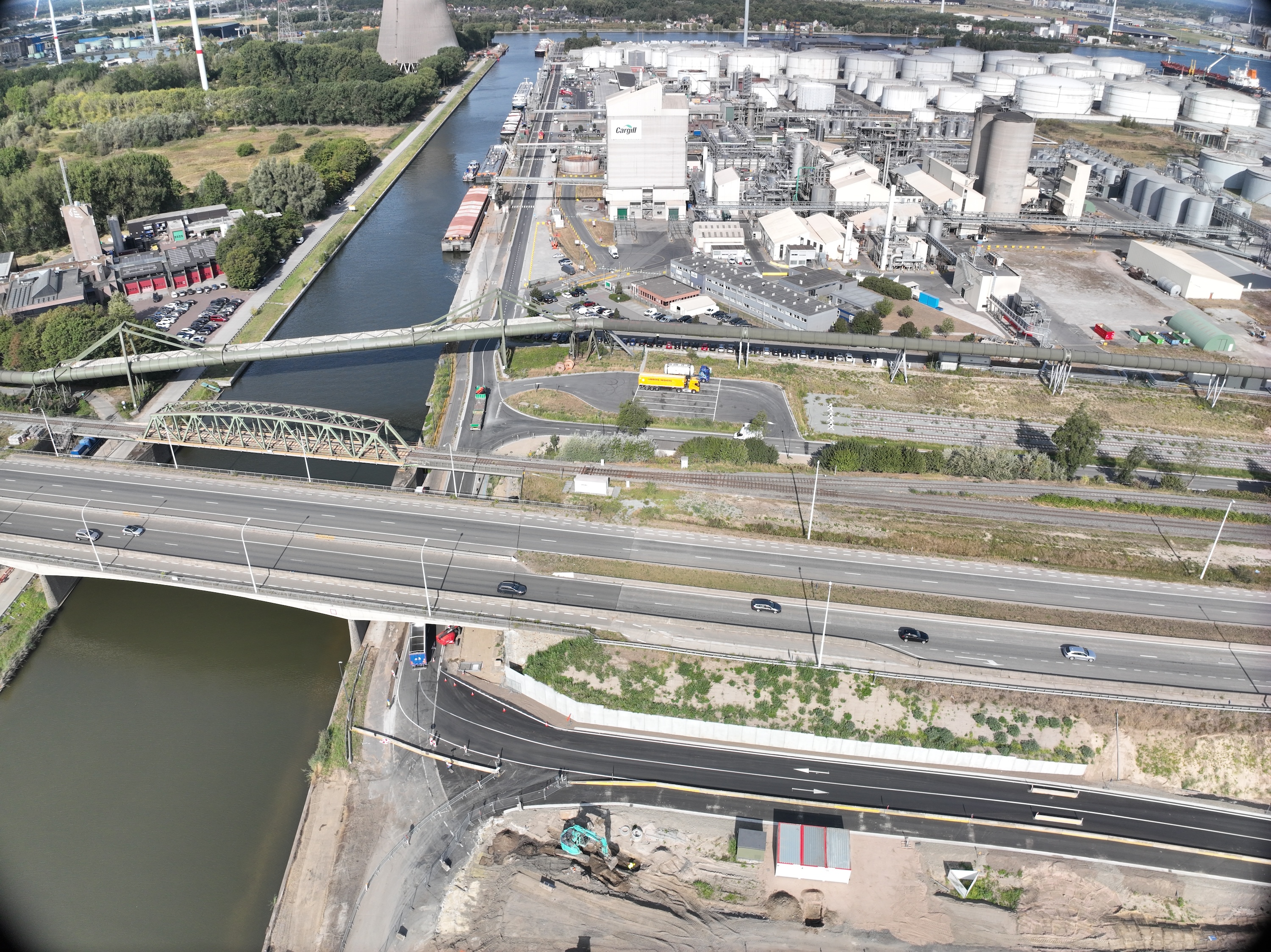

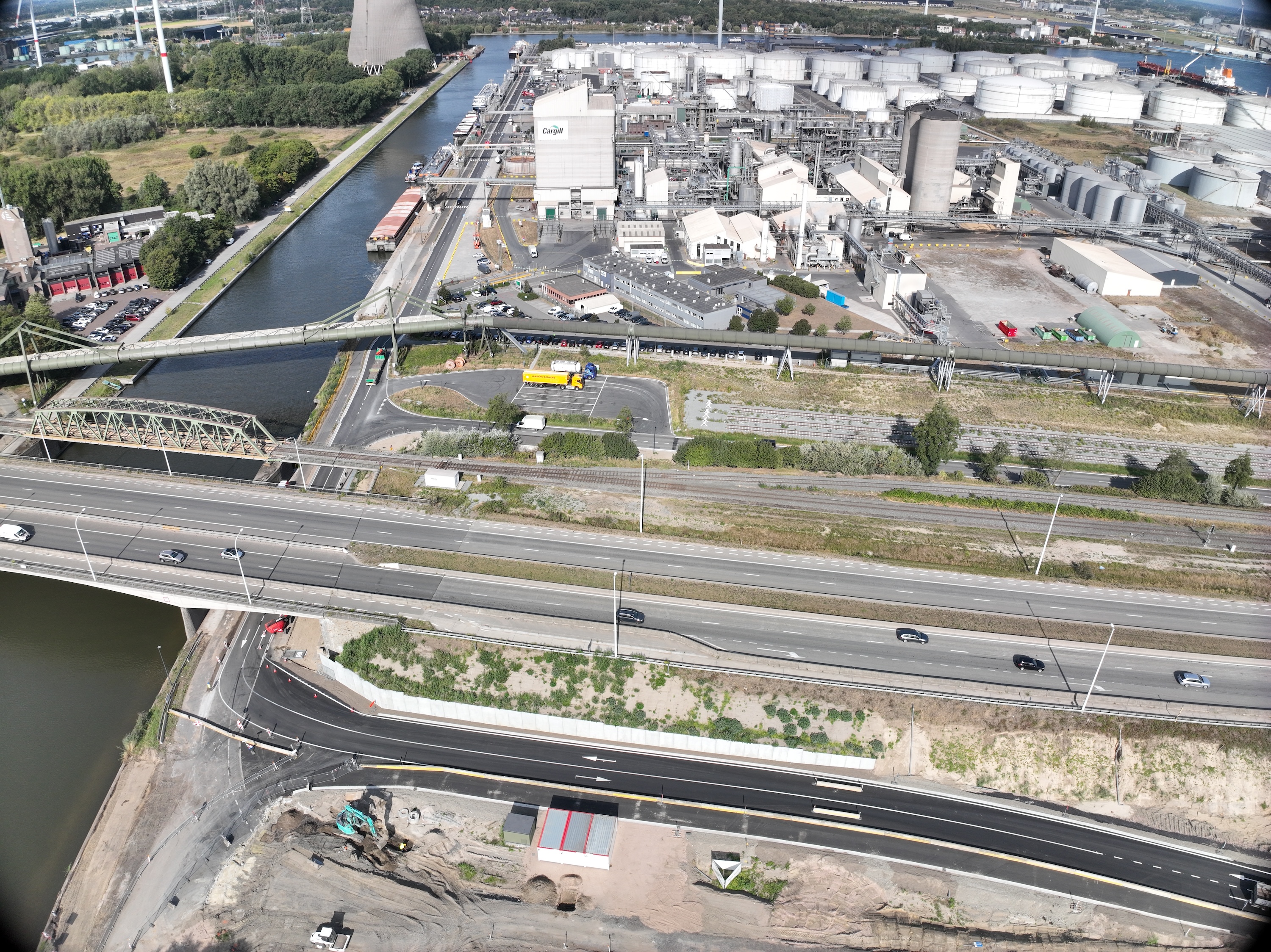

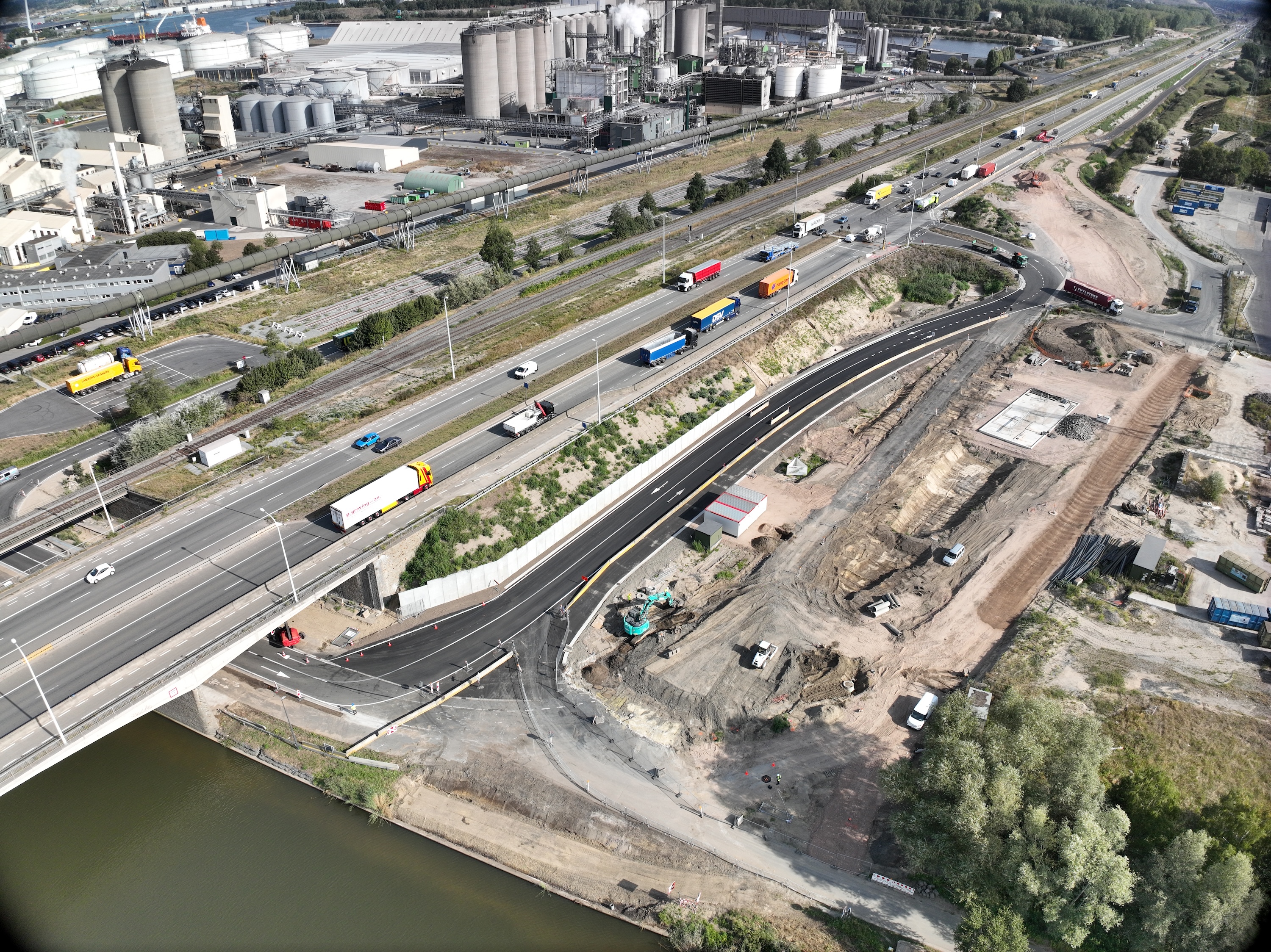

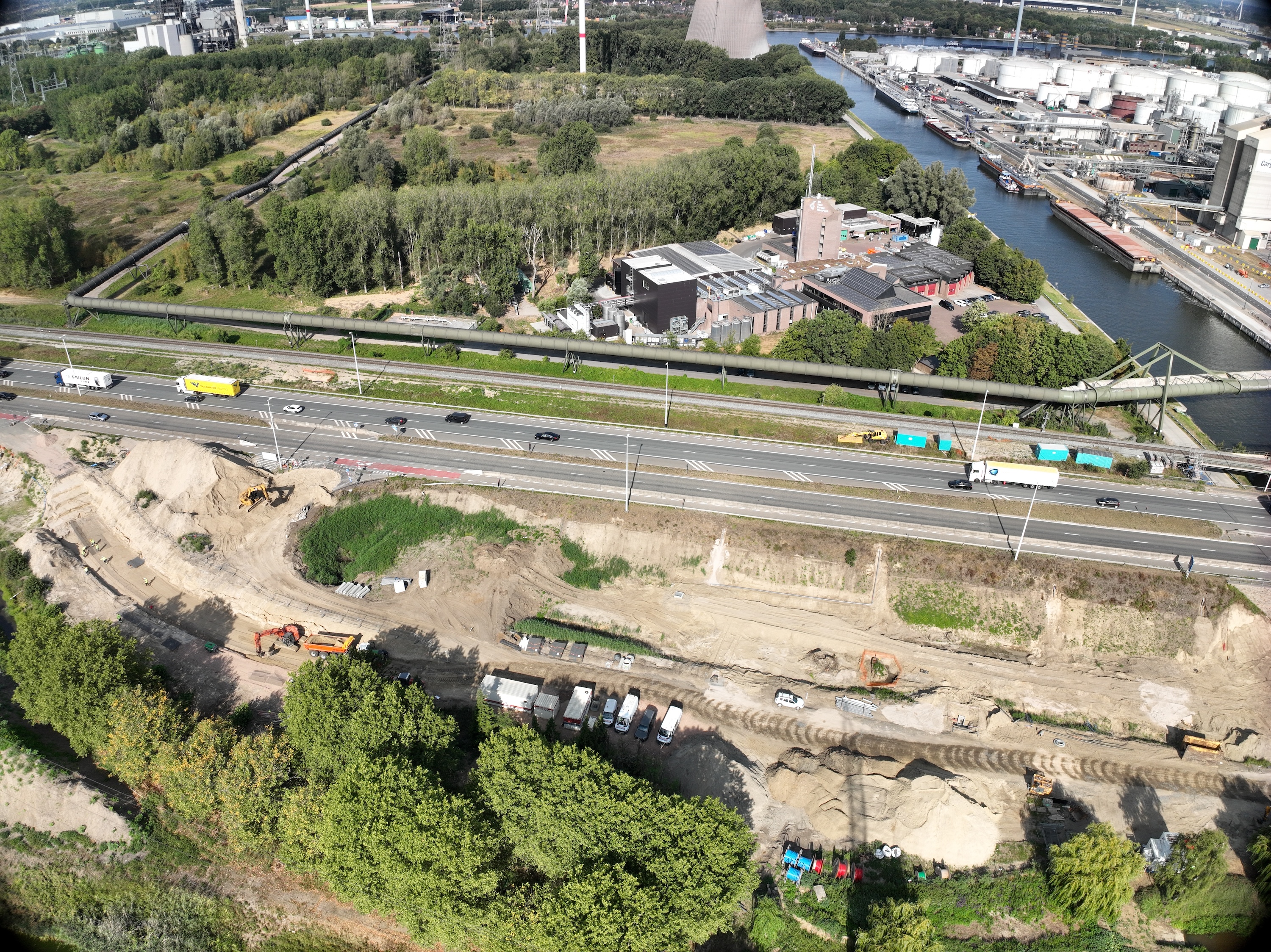

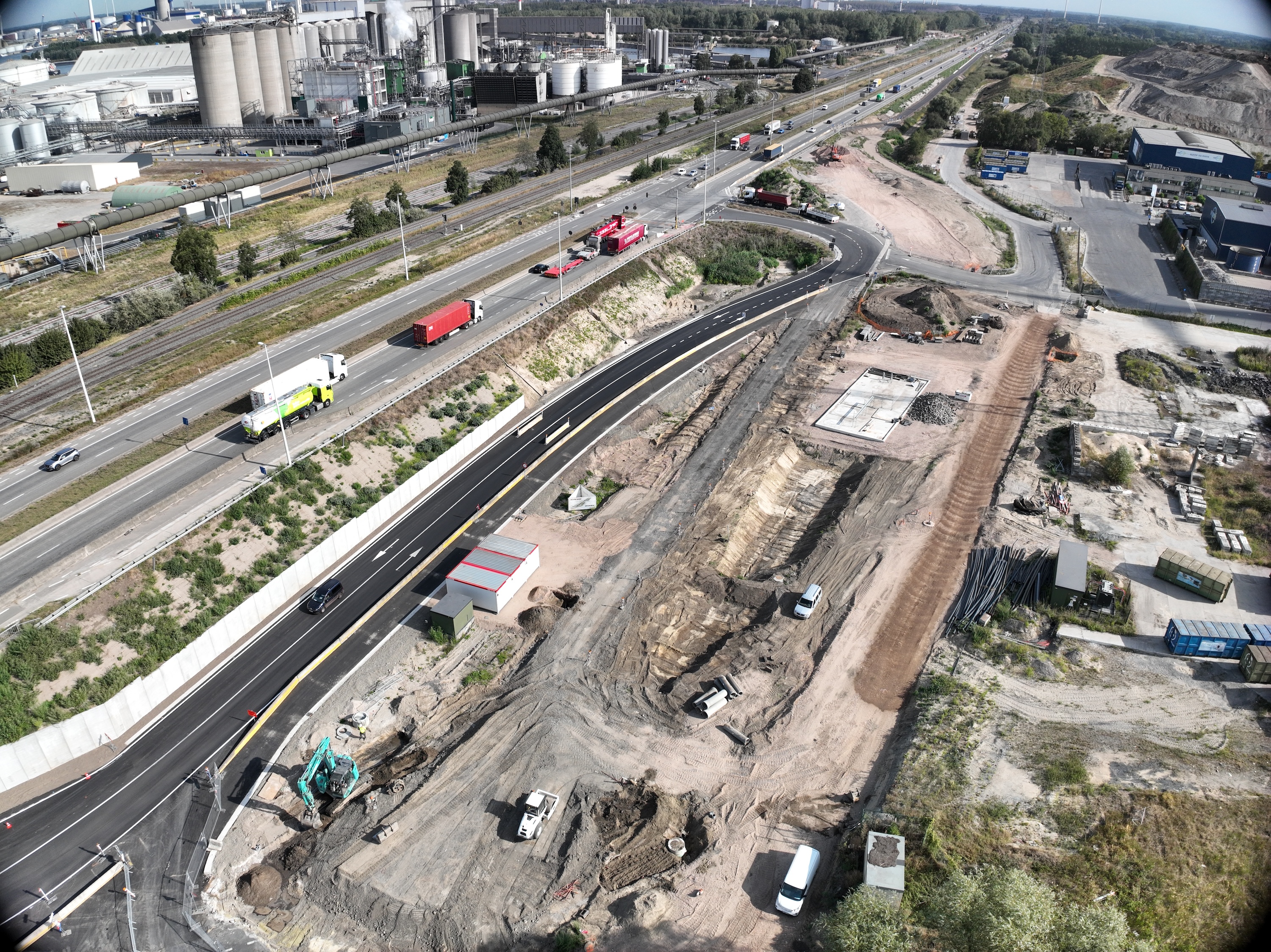

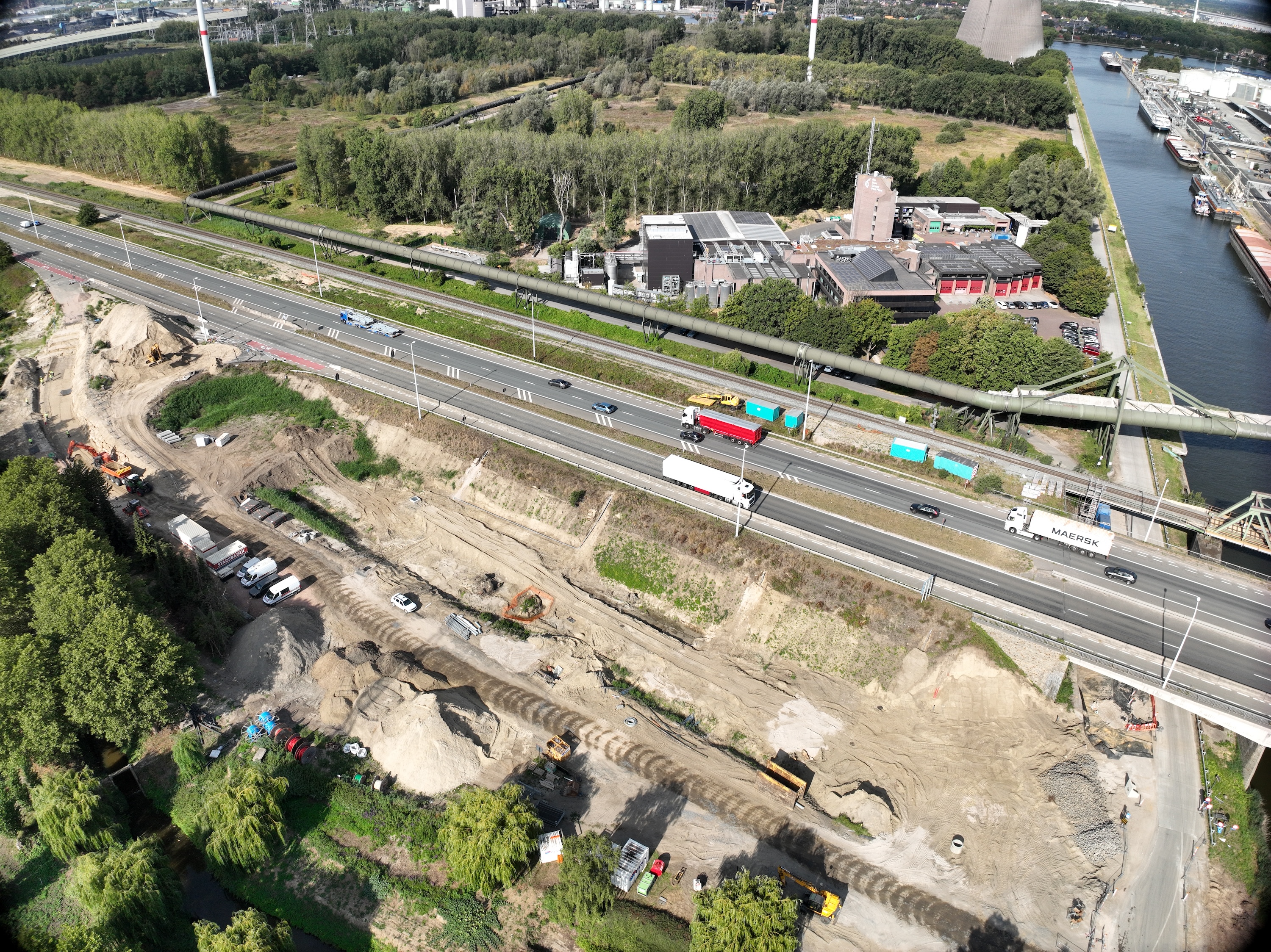

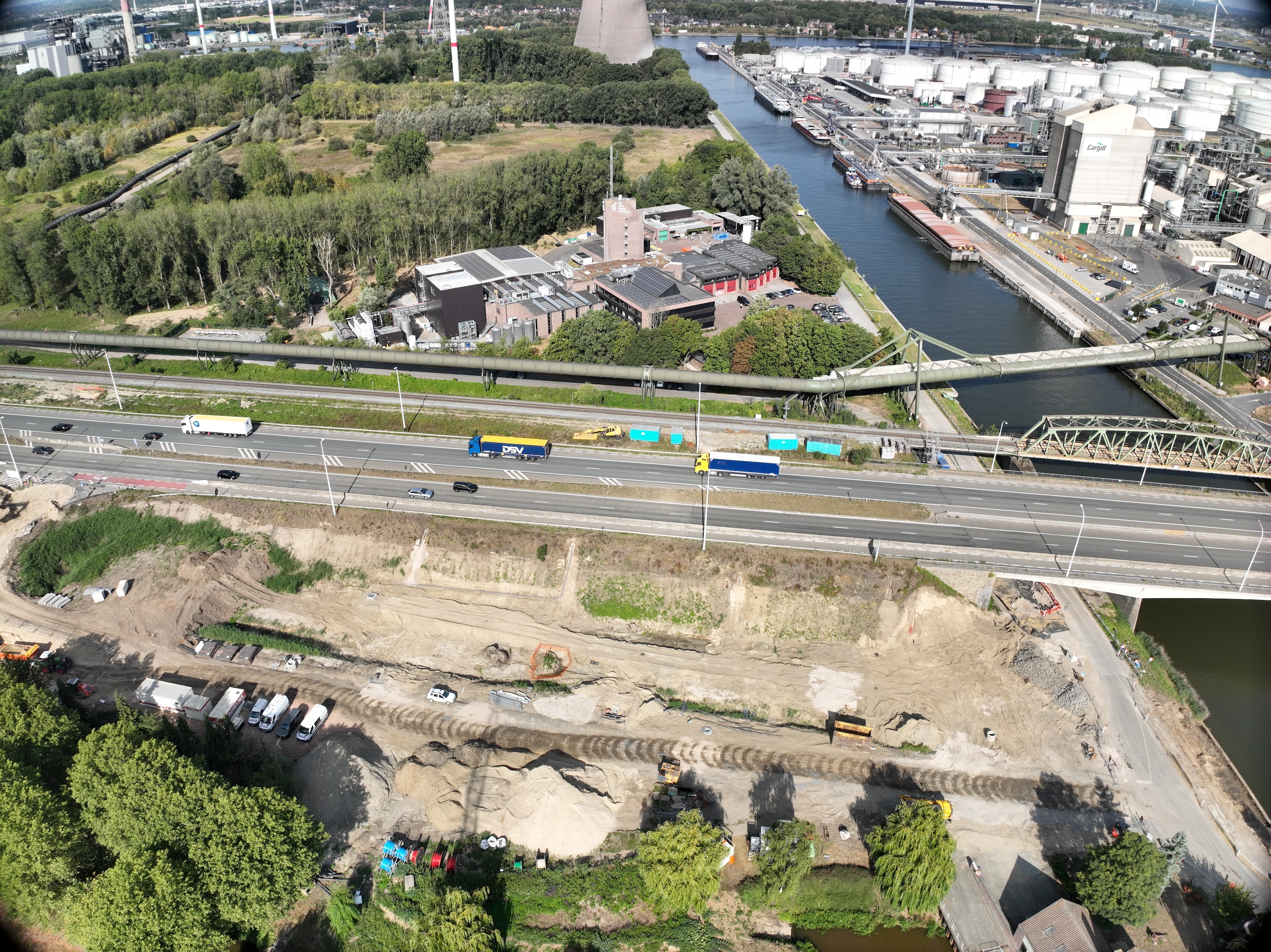

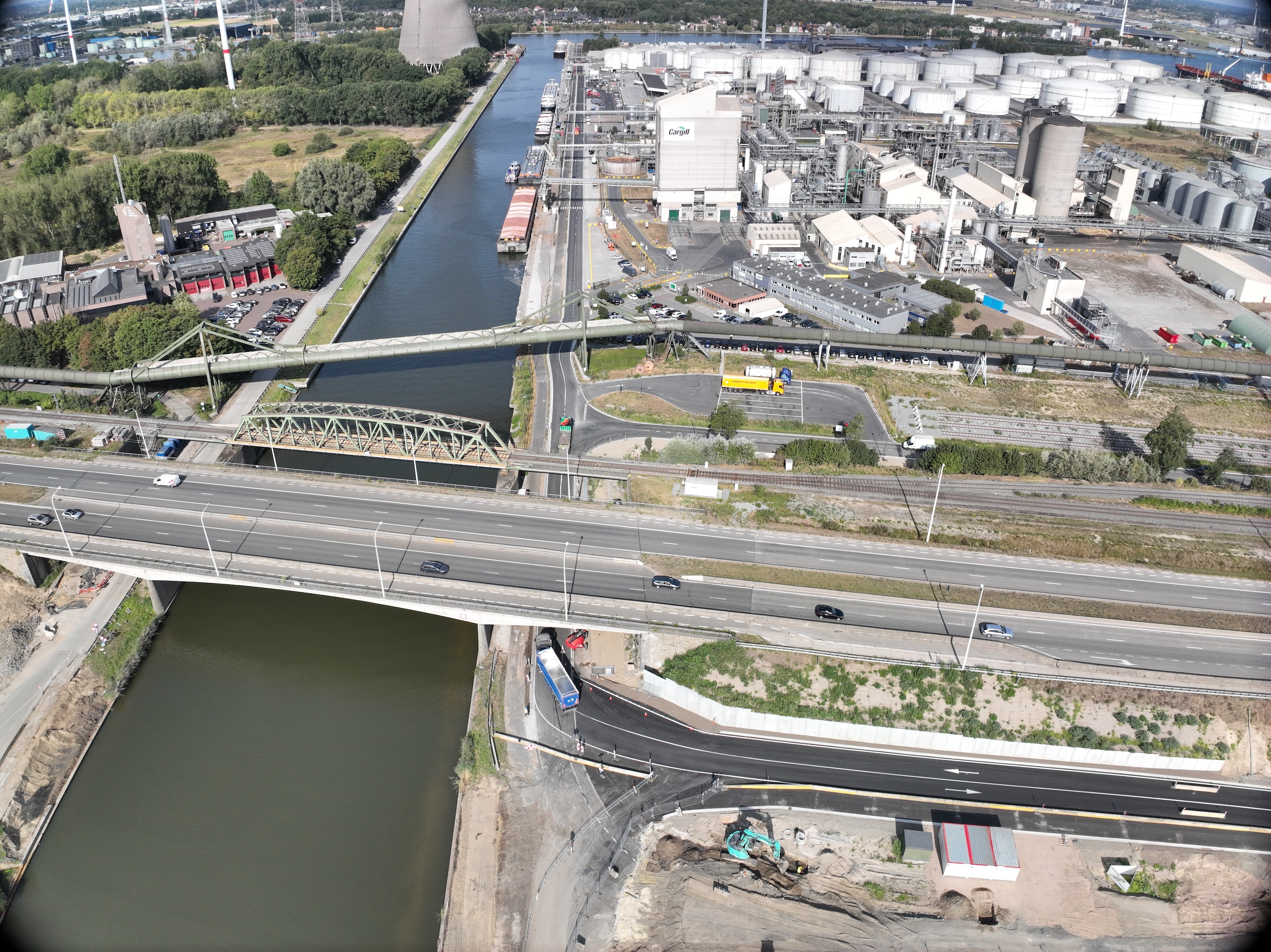

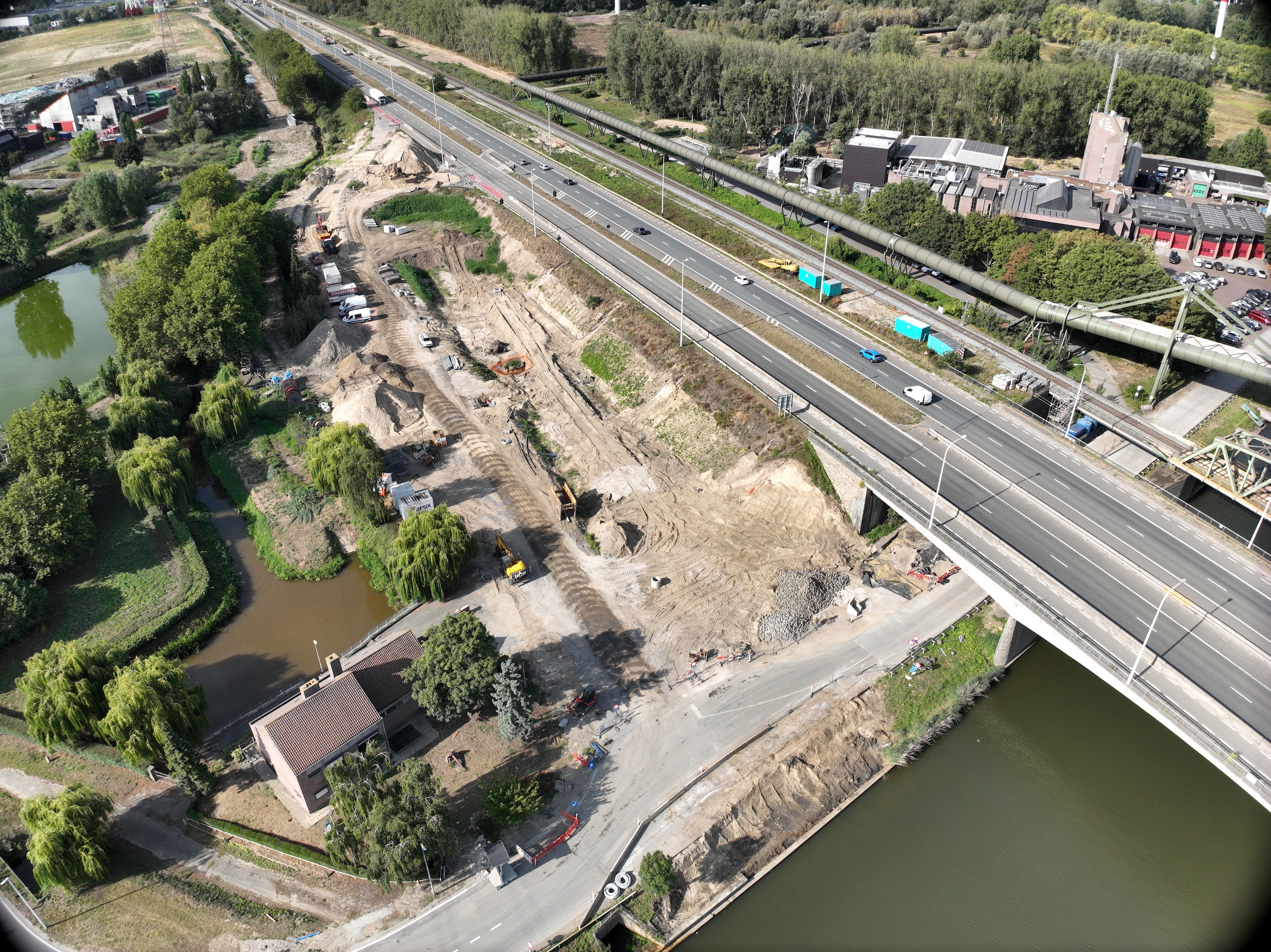

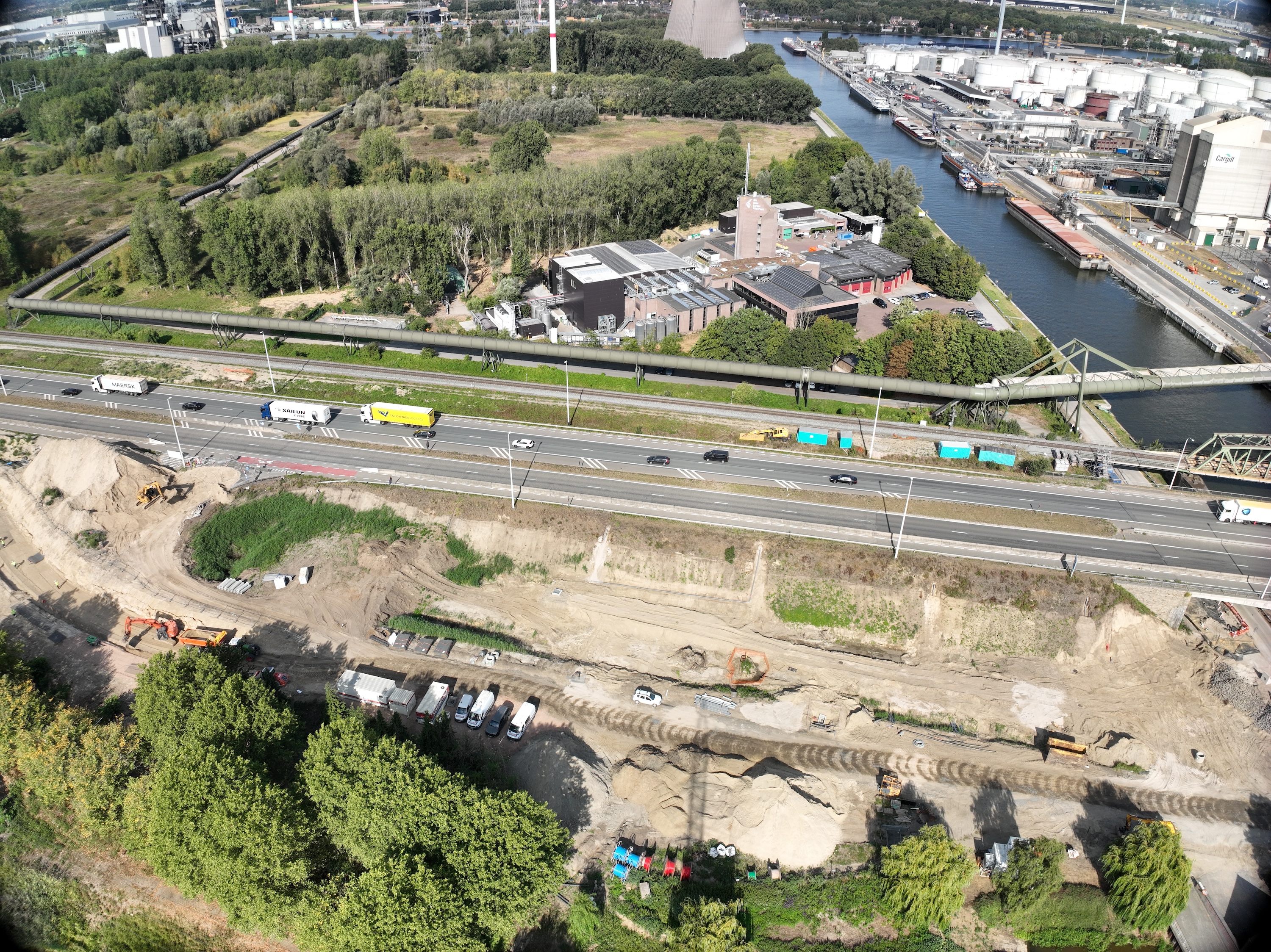

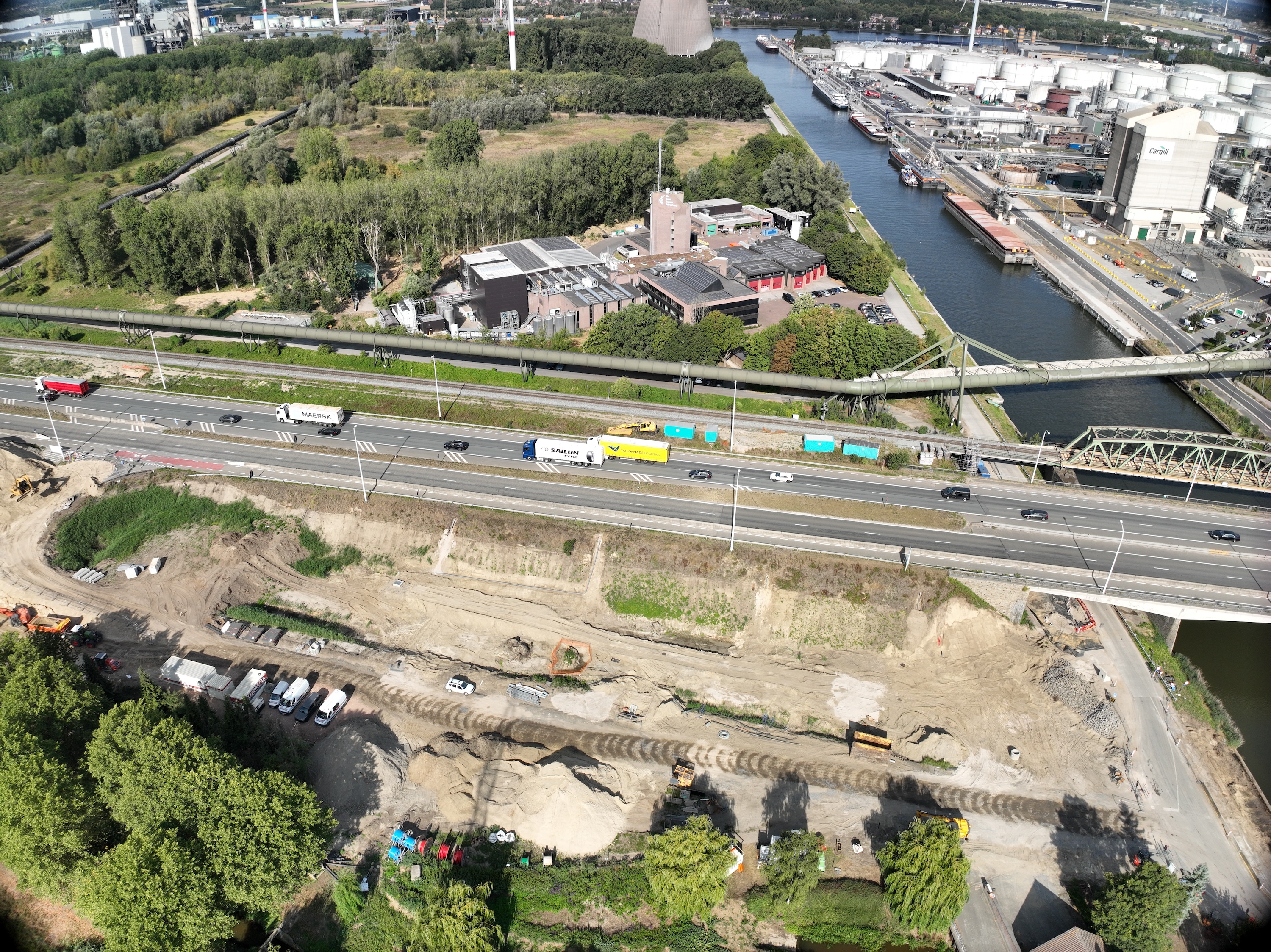

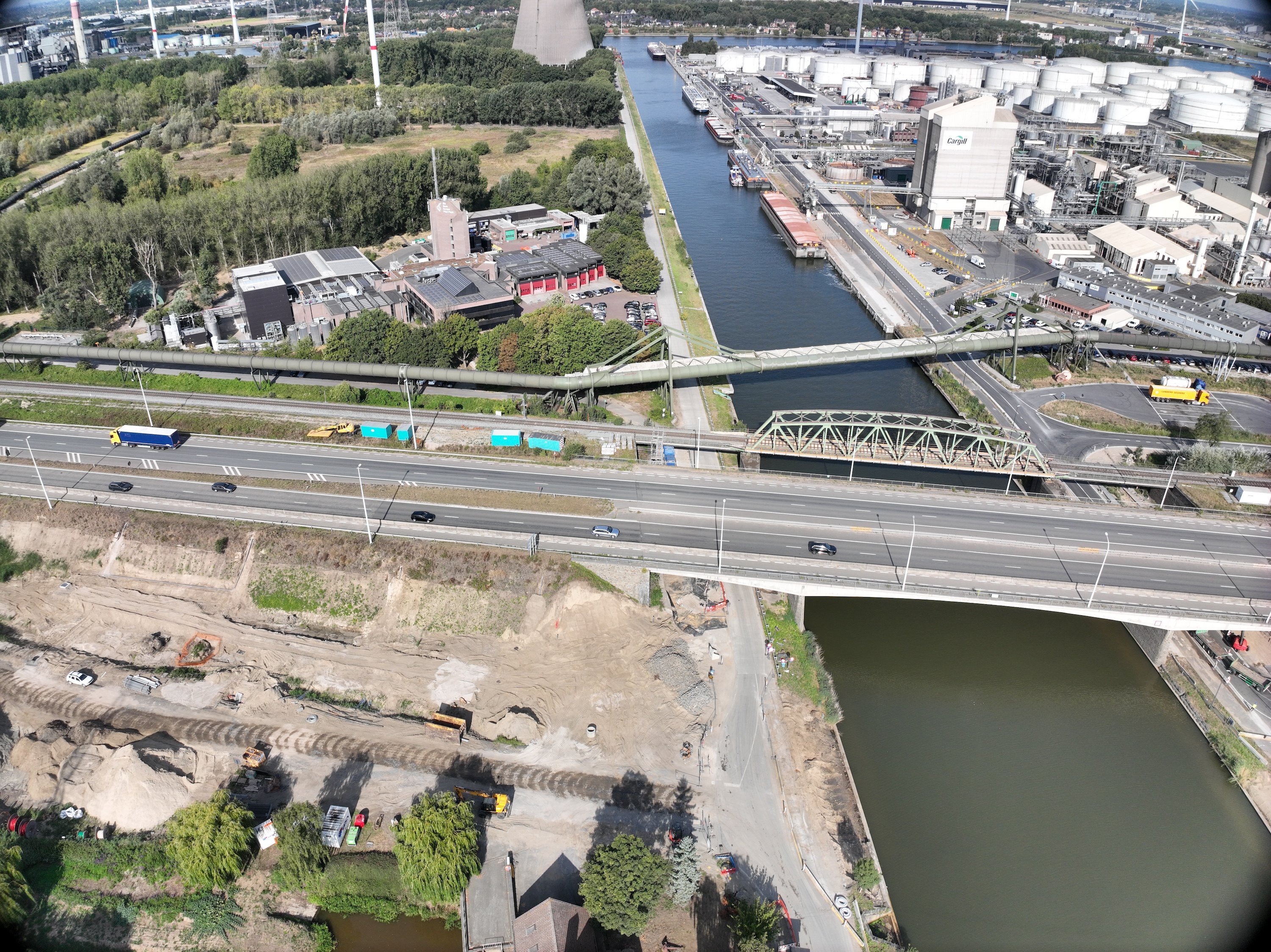

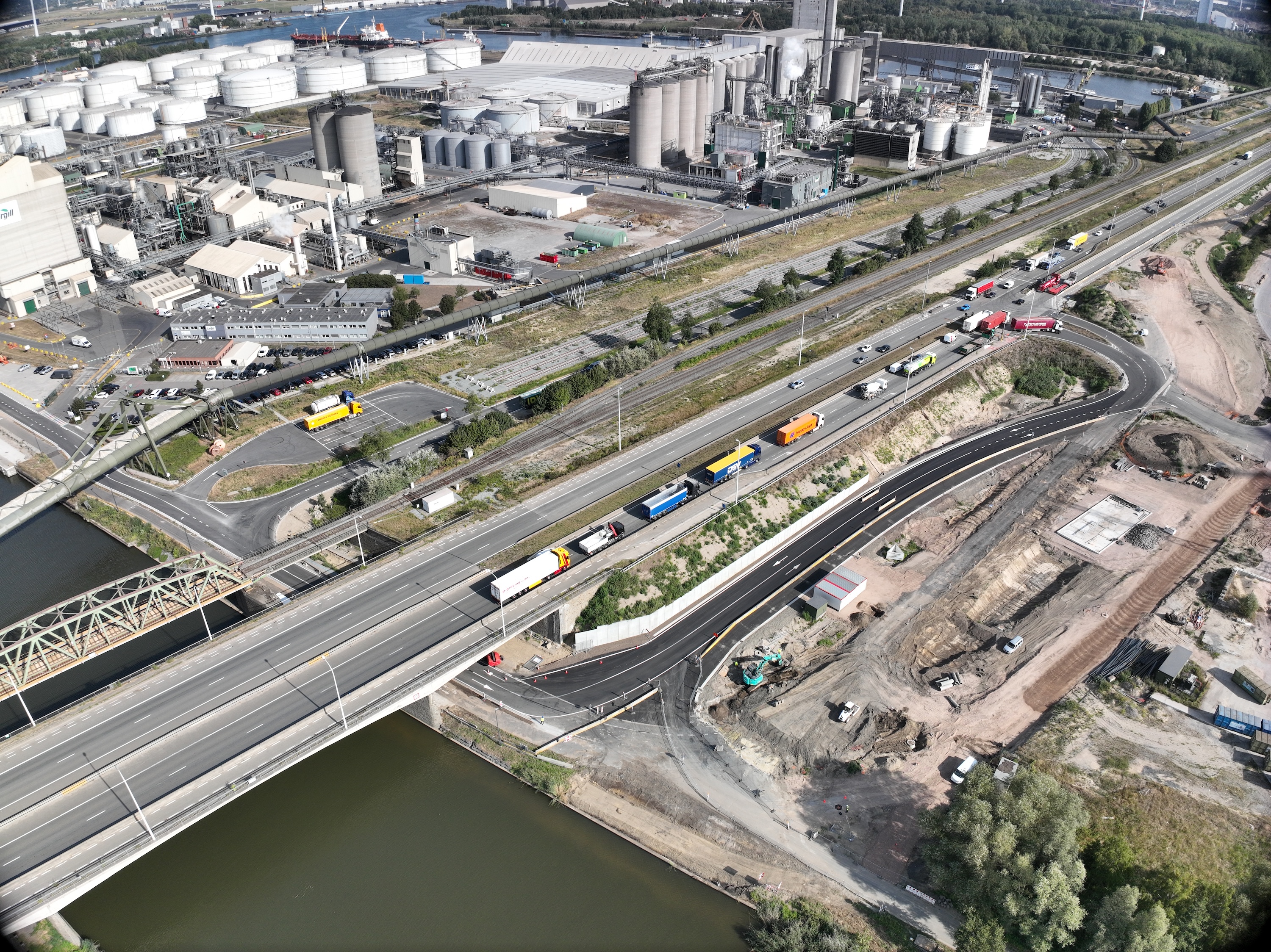

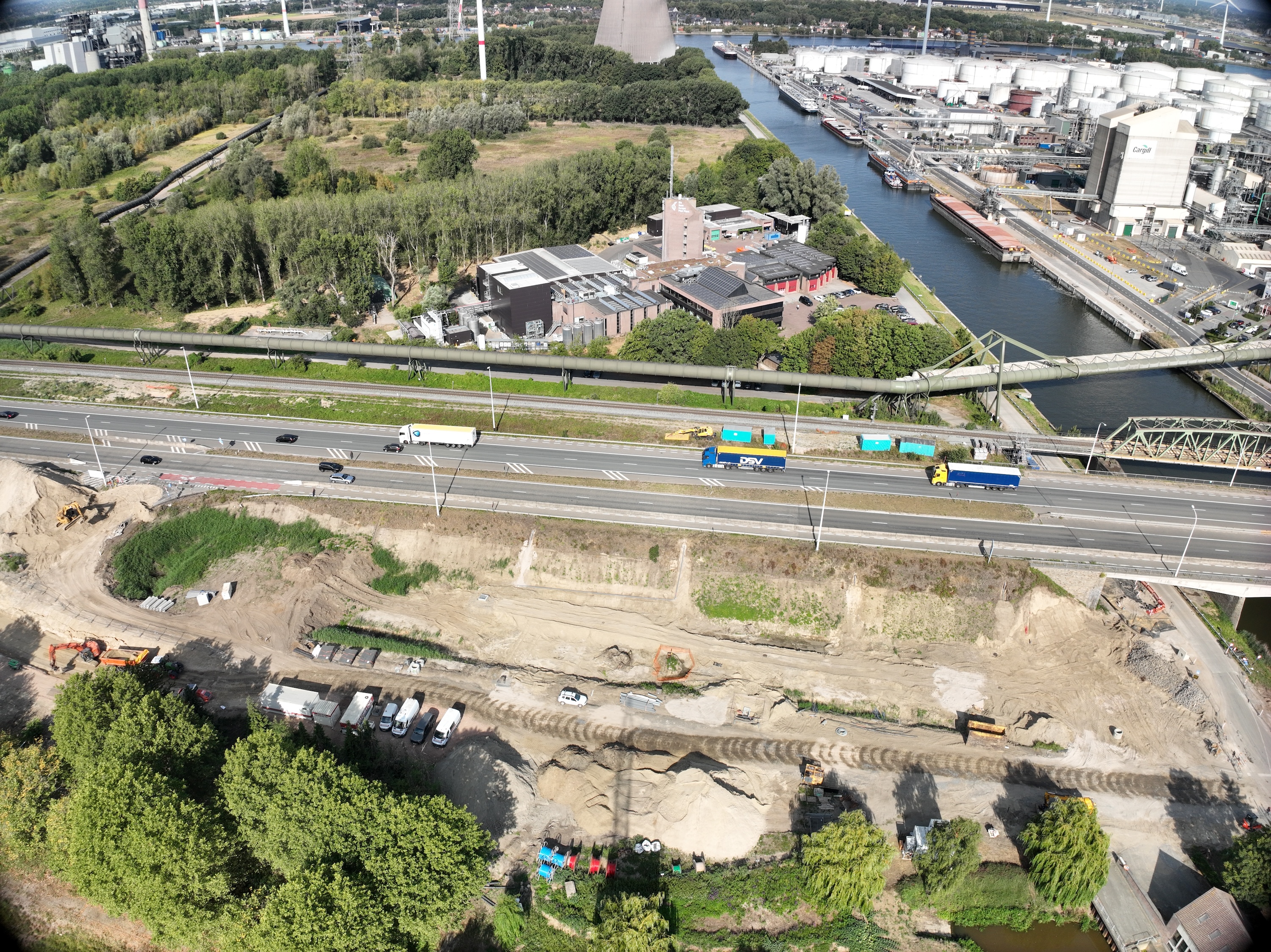

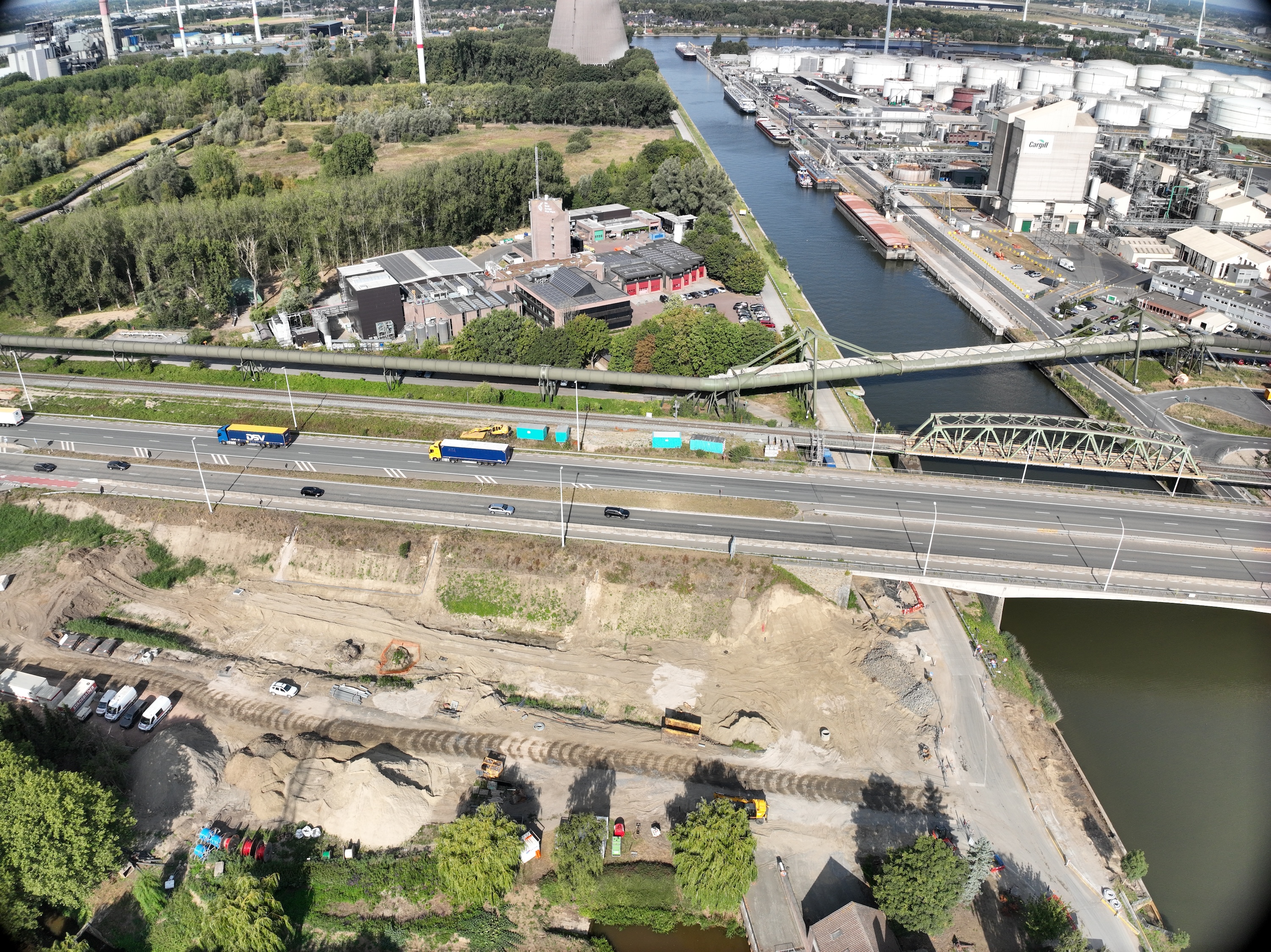

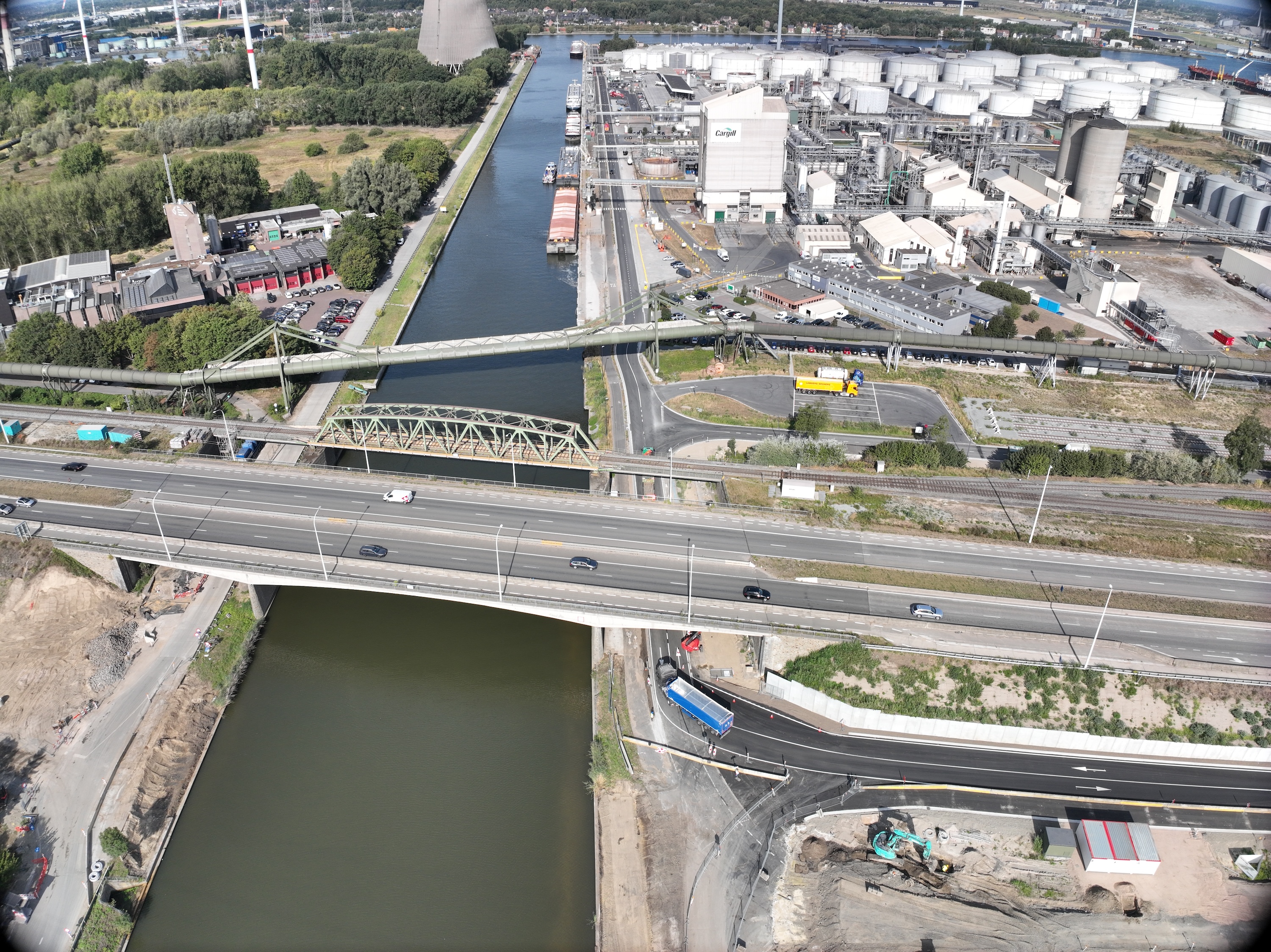

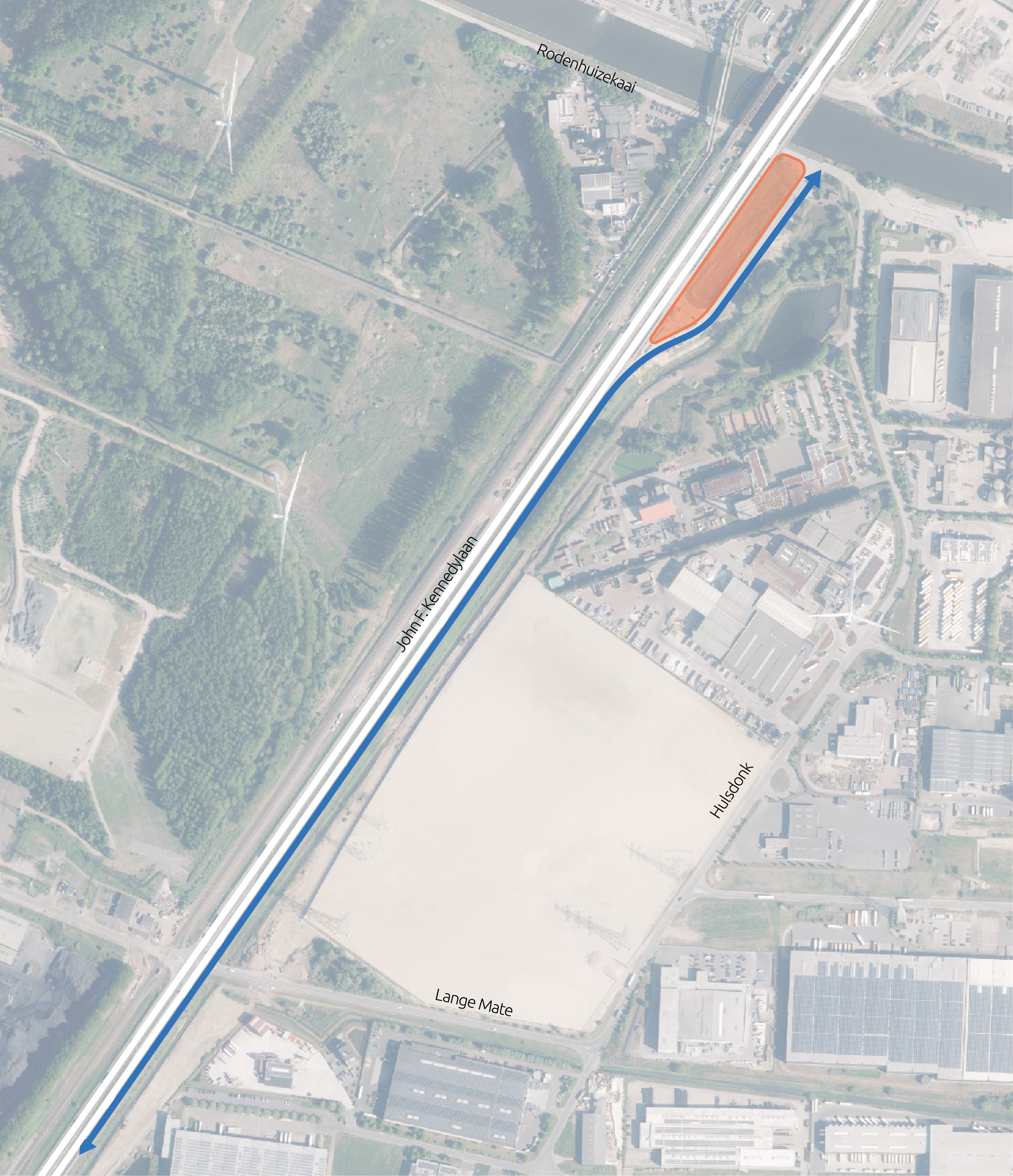

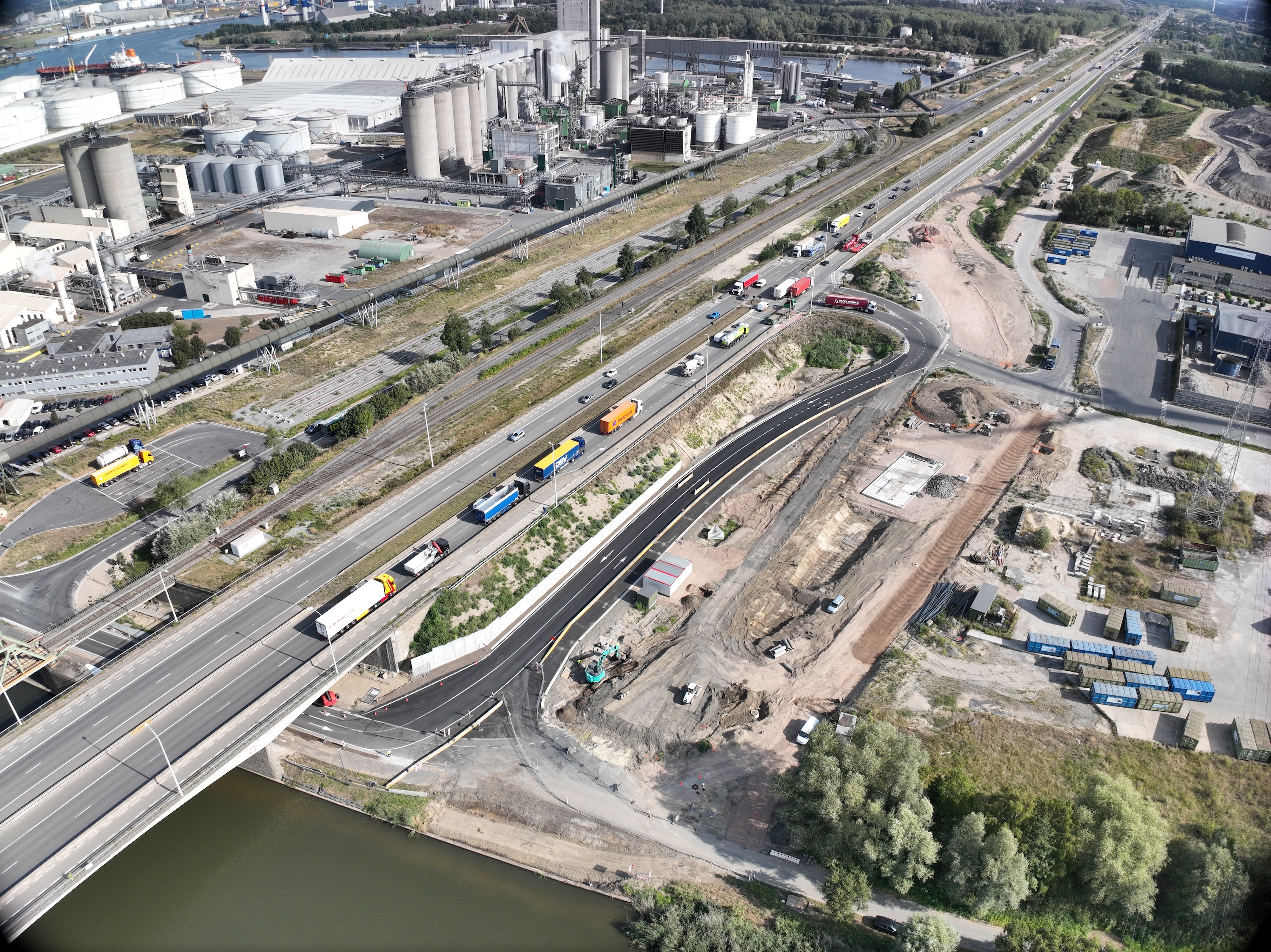

De werken aan de Moertvaartkaai worden uitgevoerd in drie opeenvolgende fasen. In fase 1a (augustus tot en met oktober 2025) starten de wegeniswerken aan de zuidzijde, samen met civiele werken aan de noordzijde. Dit omvat onder andere de aanleg van een grondkerende constructie, grond- en wegeniswerken voor de nieuwe op- en afrit Zuid, de heraanleg van de Sprendonkstraat en de bouw van een pijler en landhoofd aan de noordzijde. In fase 1b (oktober 2025 tot februari 2026) worden de pijlers en het landhoofd aan de zuidzijde gerealiseerd en wordt de fietsbrug gemonteerd. Tijdens die plaatsing zal het waterverkeer korte tijd onderbroken worden. Tot slot volgen in fase 1c (februari tot juni 2026) de wegeniswerken voor de fietssnelweg en de omgevingsaanleg. In deze fase wordt ook de fietsbrug opengesteld voor gebruik.
