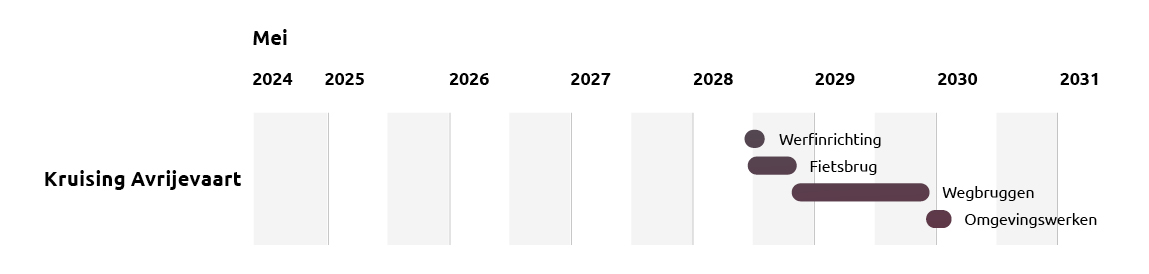

Fase 1: juni 2028 – oktober 2028
In deze fase wordt een nieuwe fietsbrug gebouwd over de R4, samen met een stuk fietssnelweg. Eerst gebeuren de funderingswerken en worden aan beide zijden van de weg landhoofden gebouwd. Daarna volgt het brugdek, dat moet uitharden voor gebruik. Zodra dat klaar is, wordt de fietssnelweg aangelegd en krijgt ook de brug haar definitieve afwerking. Daarna kunnen fietsers vlot en veilig over de R4.
Fase 2: oktober 2028 – april 2029
Deze fase focust op het bouwen van een wegbrug aan de oostkant van de R4, richting Zelzate. Er worden eerst tijdelijke wegen aangelegd zodat het verkeer kan blijven rijden. Daarna wordt de bestaande rijweg opgebroken, riolering geplaatst en op- en afritten aangepast, onder andere voor de toegang tot de RWZI en DGB. Zodra de funderingen landhoofden klaar zijn, wordt het brugdek gebouwd en kan het verkeer later via de nieuwe brug rijden.
Fase 3: april 2029 – september 2029
In deze fase wordt de westelijk helft aangelegd, richting Gent. Ook hier wordt het verkeer eerst omgeleid naar een nieuwe rijstrookconfiguratie. Daarna wordt de oude en tijdelijke wegenis verwijderd, de funderingen gelegd, en het brugdek gebouwd. Er komen voorzieningen voor afwatering, en de brug wordt volledig afgewerkt met verharding en aansluiting op de omgeving. Vervolgens worden ook de doorsteken in de middenberm definitief afgewerkt.
Fase4: september 2029 – februari 2030
Tot slot wordt de oude betonnenkoker aan de oostkant verwijderd. Op die plek komt een open waterloop, met een ecopassage voor dieren. Er worden tijdelijke dammen geplaatst en het water wordt omgeleid. Daarna worden oevers aangelegd, houten beschoeiing geplaatst, en de structuur afgewerkt met waterdichting en omgevingswerken. Zo komt er niet alleen een brug, maar ook een stukje natuur terug in het landschap.
