Van begin maart tot midden juli 2025 werkt R4WO aan de fietsbrug ter hoogte van Callemansputte op de westzijde van de R4. De werken worden in drie fases uitgevoerd. Tijdens die fases is er een gewijzigde verkeerssituatie. Voor doorgaand autoverkeer zal er weinig tot geen hinder zijn, voor fietsers is er iets meer impact.
FASE 1: De voorbereidende werken
De voorbereidende werken: terreinvoorbereiding, werfinrichting en stellingen plaatsen. Voor het verkeer komende van de E34 richting Gent, zal de oprit op de R4 van midden februari tot eind juni verkort zijn omwille van een tijdelijke oprit werfverkeer.
FASE 2: Het ophogen van de fietsbrug

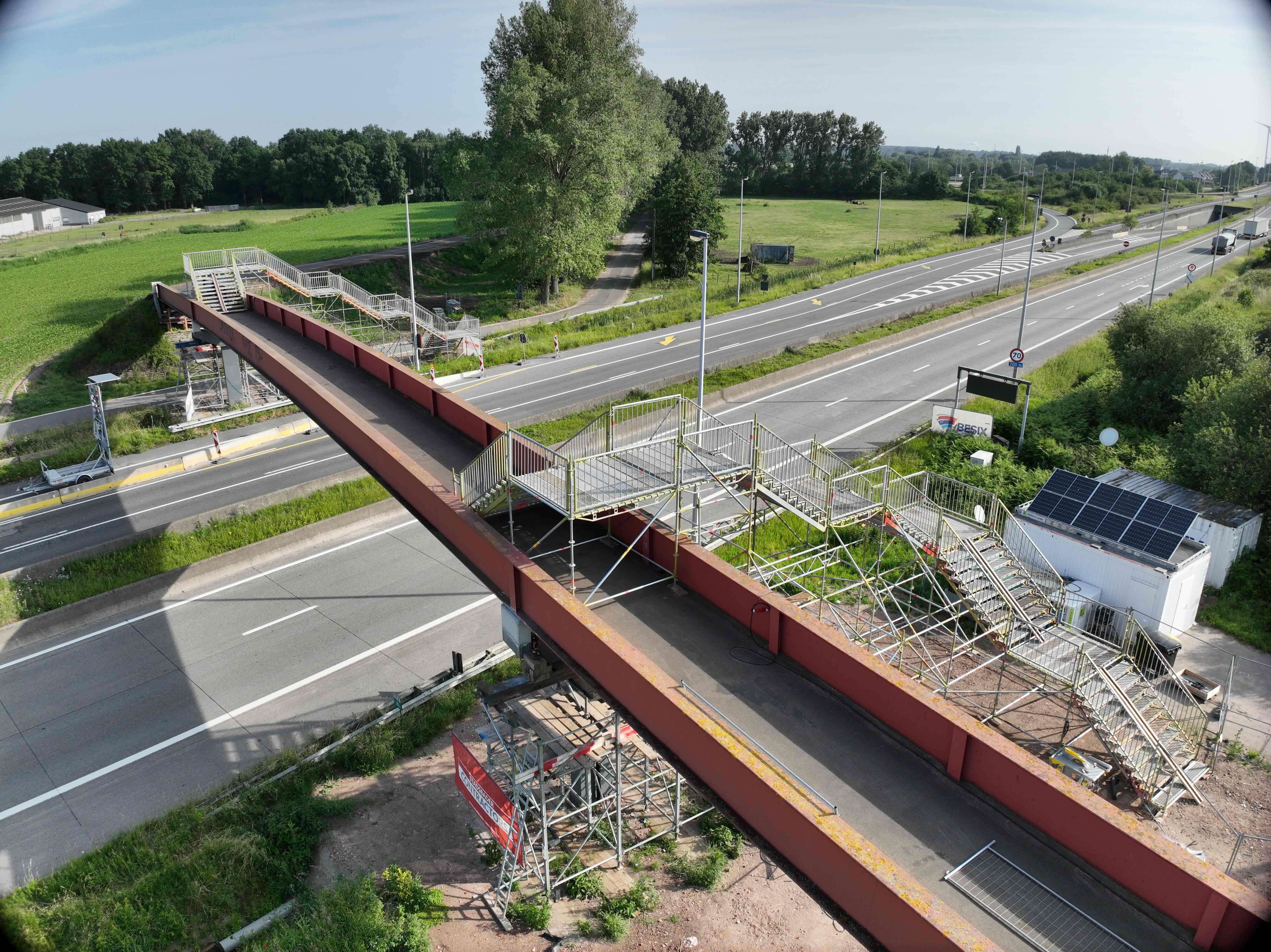

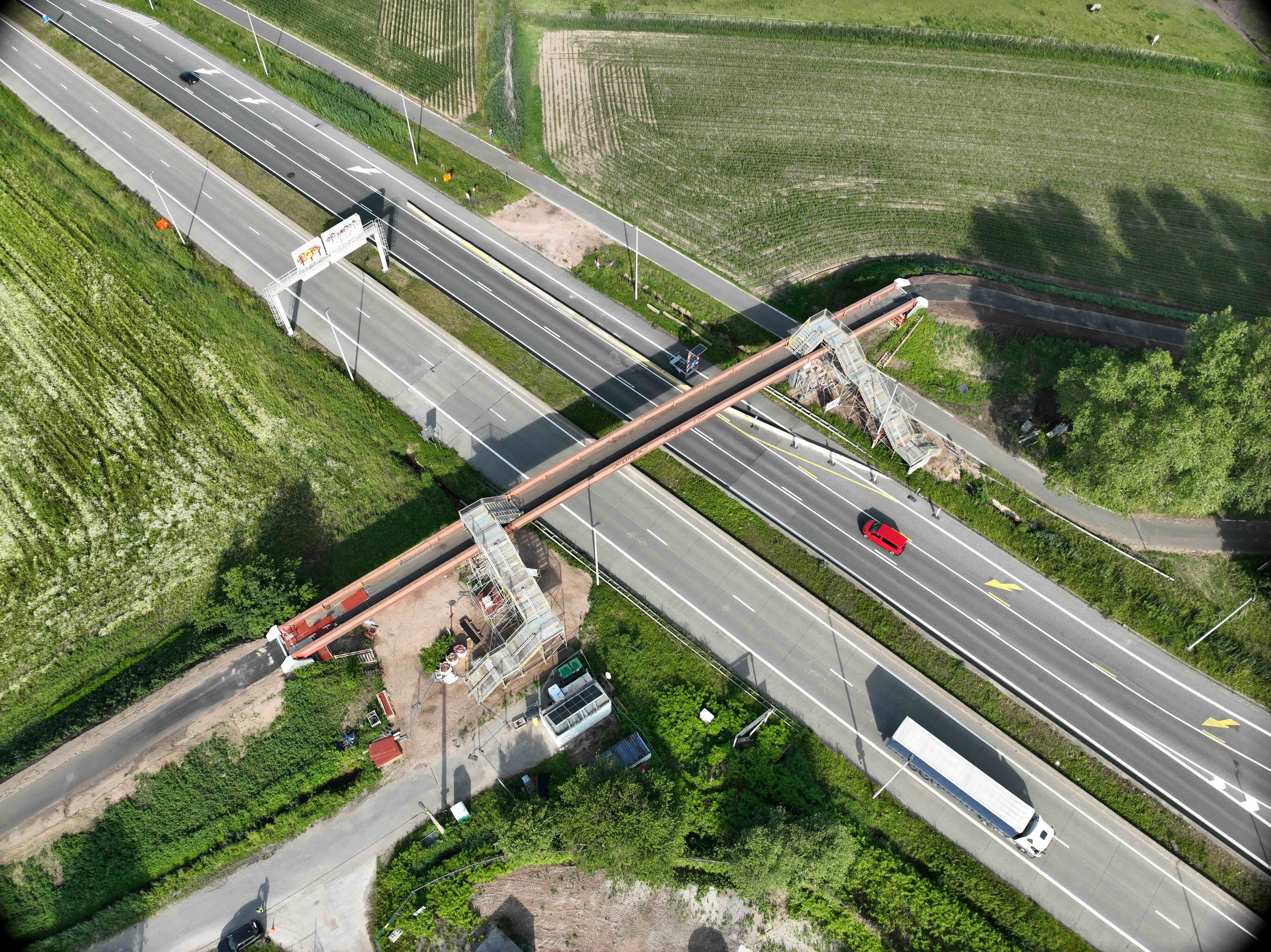

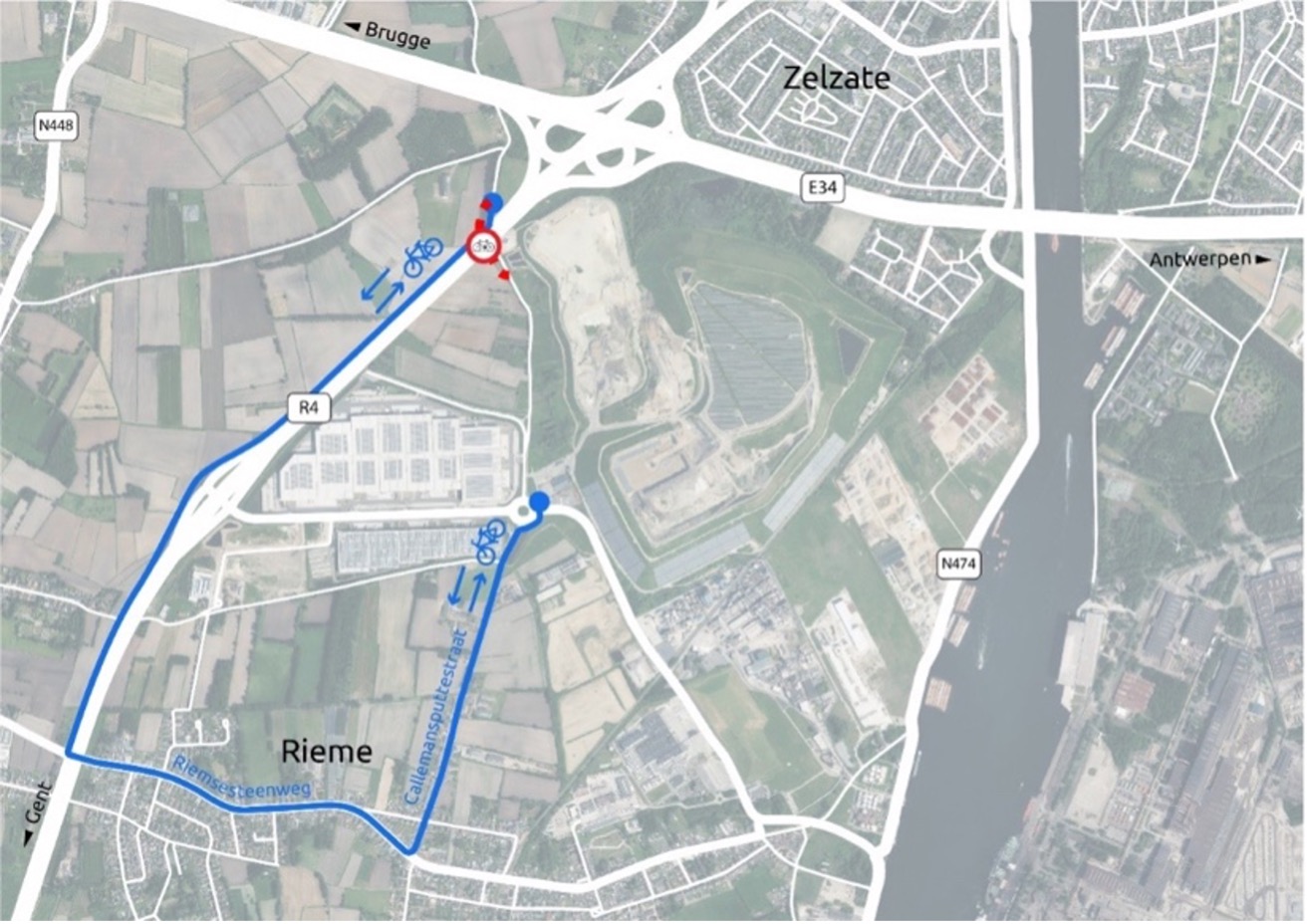

Het opvijzelen van de brug en haar neerlaten op verhoogde steunen. De fietsbrug zal enkele keren afgesloten worden voor alle fietsverkeer. Op die dagen geldt een fietsomleiding langs de fietssnelweg naast de R4, de Riemsesteenweg en autoluwe wegen. (zie plan) We communiceren tijdig via sociale media en de nieuwspagina van deze website wanneer de fietsbrug niet beschikbaar is.
FASE 3: Het aanpassen van de bestaande fietshellingen
Deze werken vinden plaats in juni en begin juli. Gedurende deze periode zullen de hellingen naar de fietsbrug buiten gebruik zijn. We voorzien wel fietstrappen aan weerszijden van de R4, zodat de brug zelf gebruikt kan blijven worden. Als alternatief voor de fietstrappen blijft ook de fietsomleiding in dienst.
Voor de fietshellingen worden zowel de westelijke als oostelijke hellingen aangepast. Dit omvat uitbreken van bestaande hellingen, gevolgd door grond- en funderingswerken, en de aanleg en afwerking van de verharding.
Op 17 juli 2025 worden de nieuwe fietshellingen én de verhoogde fietsbrug definitief opengesteld.

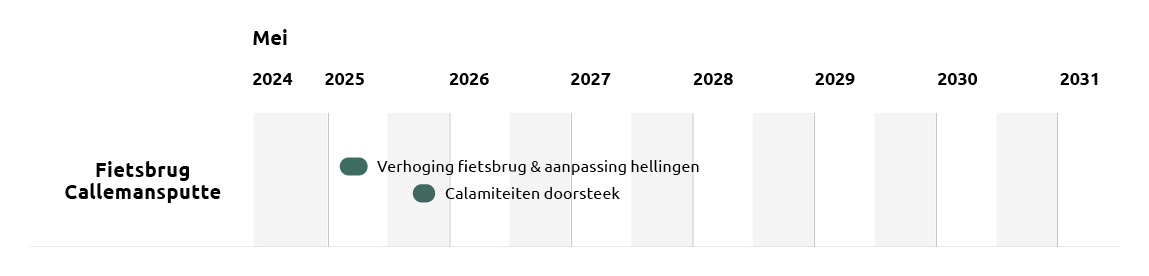

NAJAAR 2025 (calamiteiten doorsteek)
Over deze werken informeren we je later uitgebreid.
