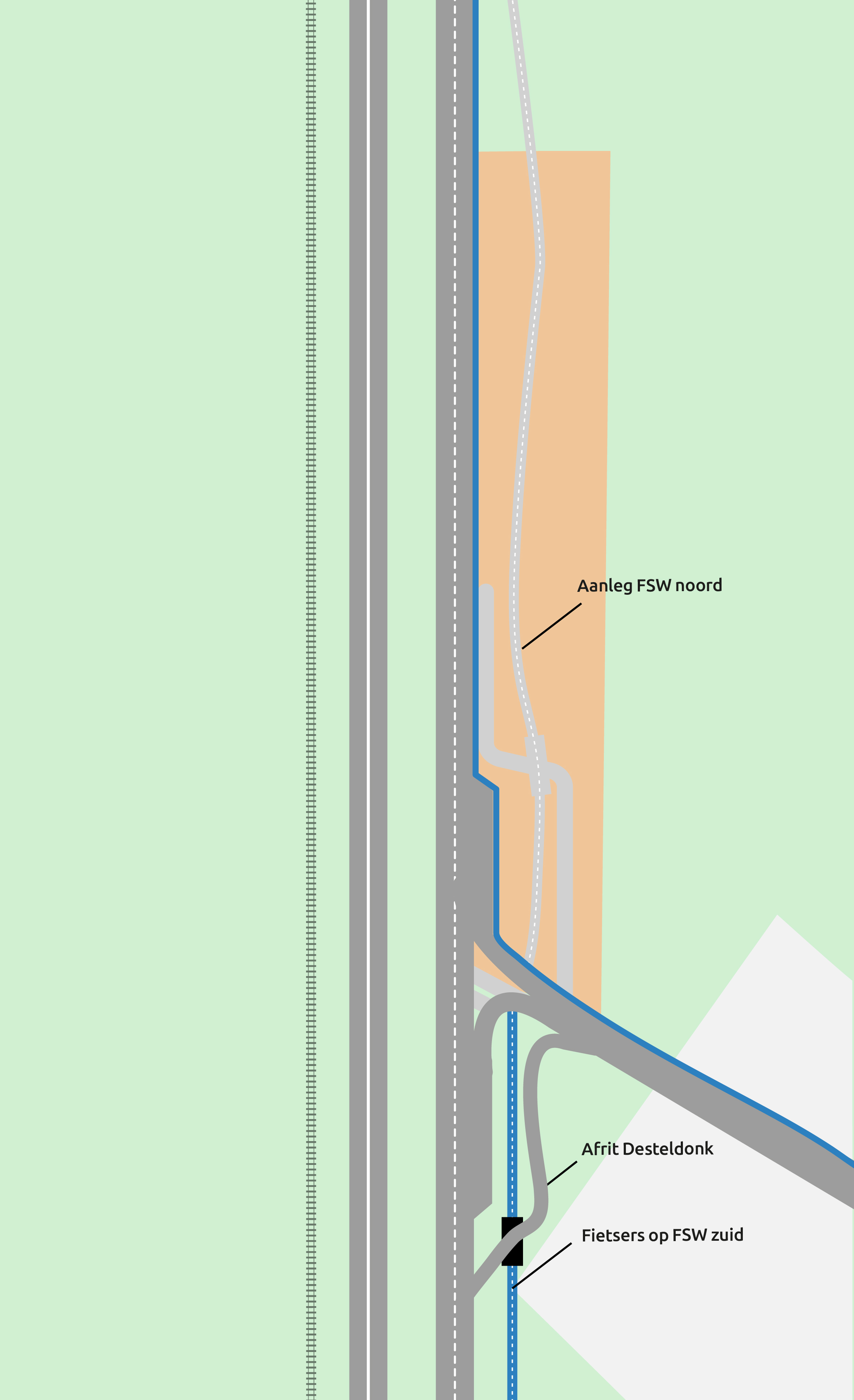

Vanaf de derde fase staan alle werken in het teken van de bouw van het Hollands Complex ter hoogte van de Energiestraat-Lange Mate. Om de waterloop om te leggen en de fietssnelweg ten oosten van de R4 aan te leggen, wordt de R4 op 2x2 versmalde rijstroken gebracht. De doorgang naar de Lange Mate & Energiestraat van op de R4 wordt geknipt, er wordt hiervoor een omleiding voorzien. In deze fase worden ook afwaterings-, grond- en funderingswerken uitgevoerd voor de fietssnelweg. Daarna wordt de verharding aangelegd en de fietssnelweg afgewerkt. Voor de waterloop wordt een nieuw tracé uitgegraven. Het bestaande tracé wordt aangevuld met grond. Tot slot worden het nieuwe en oude tracé met elkaar verbonden.
Ten oosten van de R4 Oost worden de onderdoorgang voor de Rodenhuizeloop en de fietskoker onder Lange Mate op hun plaats geschoven. Na voorbereidende grondwerken volgt de aanleg van de kokers, verharding en verlichting. De fietstunnel gaat open in december 2026.
