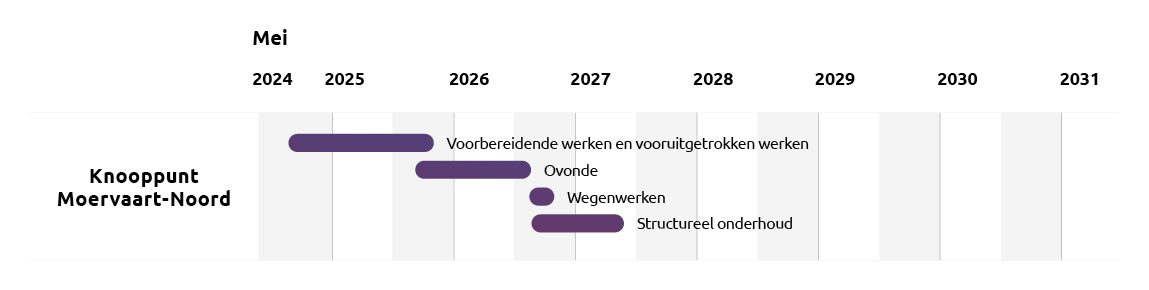

Voorbereidende werken
In de tweede helft van 2024 werd het terrein bouwrijp gemaakt en de werfzone ingericht. De bestaande gracht werd verplaatst en opnieuw betuind. In het voorjaar van 2025 werden ophogingswerken uitgevoerd ten behoeve van de toekomstige op- en afrit van de R4. De ruwbouwwerken aan de fietskoker onder de toekomstige Schuitstraat zijn afgewerkt en ook de funderingen voor de bruggen zijn gerealiseerd. Vervolgens werd wegenis aangelegd. Die zal ook dienst doen als tijdelijke rijstrook richting Zelzate.
Fase 1: september 2025 – april 2026
In deze fase wordt het verkeer op de R4 omgezet naar 2x2 versmalde rijstroken. De rijrichting Gent zal op het oostelijke gedeelte van de R4 rijden, terwijl de rijrichting Zelzate over het oostelijke gedeelte van de ovonde rijden (op- en afrit R4 rijrichting Zelzate). Dit zorgt ervoor dat er werfterrein vrijkomt op de westelijke stroken van de R4 Oost. De grondophogingen voor de westelijke op- en afrit richting Pleitstraat worden uitgevoerd. De westelijke landhoofden voor de bruggen die deel uitmaken van de ovonde worden gerealiseerd. Daarnaast worden ook de westelijke pijlers en de pijlers in de middenberm gebouwd.
Fase 2: februari 2026 – november 2026
Van februari 2026 tot en met augustus 2026 worden de brugdekken gebouwd. Voor het plaatsen en verwijderen van de bekisting van de brugdekken zal er op de R4 enkele nachten slecht 2x1 rijstrook ter beschikking zijn. Verder vinden er ook wegeniswerken plaats op de nieuwe op- en afritten en op de nieuwe brugdekken.
Op de afbeelding zie je de situatie waar we naartoe werken.
