Voorbereidende werken
Voor de bouw van de fietsbrug starten eerst rioleringswerken langs beide zijden van de R4 en aan de Industrieweg. In september 2025 wordt een belangrijke onderdoorgang voor de riolering onder de R4 gerealiseerd tijdens twee weekends om het verkeer zo weinig mogelijk te storen.

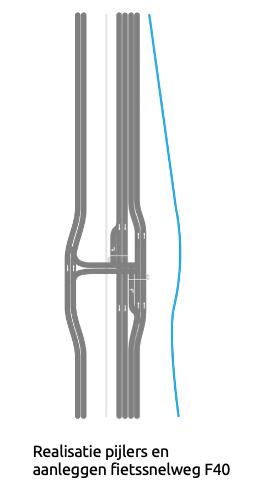

Aansluitend op deze werken, eind oktober, wordt de R4 tijdelijk versmald: het verkeer wordt omgezet op de pechstroken en trage rijstroken. Verlichtingspalen worden weggehaald en de middenberm wordt verhard, zodat die dienst kan doen als tijdelijke rijweg. Ook worden er werfhekkens en verkeerslichten geplaatst om alles veilig te laten verlopen. Gedurende deze fase worden funderingspalen en sokkels voor de toekomstige fietsbrug gerealiseerd.

Fase 1: januari 2025 – februari 2026
Het verkeer richting Gent wordt tijdelijk omgeleid via de middenberm. De grondwaterstand wordt verlaagd om de riolering naast de R4 aan te leggen. Achter de schermen wordt ondertussen de fietsbrug klaargemaakt. Het staal wordt besteld en de brugonderdelen worden in een fabriek geproduceerd. Terwijl de constructie vordert, worden ook technische plannen en werf voorbereidingen getroffen. Zo staat alles klaar voor een vlotte montage op de werf.
